大彰化 2b & 4 海上变电站安装完毕
2025-03-25 10:58
收藏
大彰化2b及4号海上风电项目的海上变电站(OSS)已安装在台湾西南海岸47公里的指定位置。

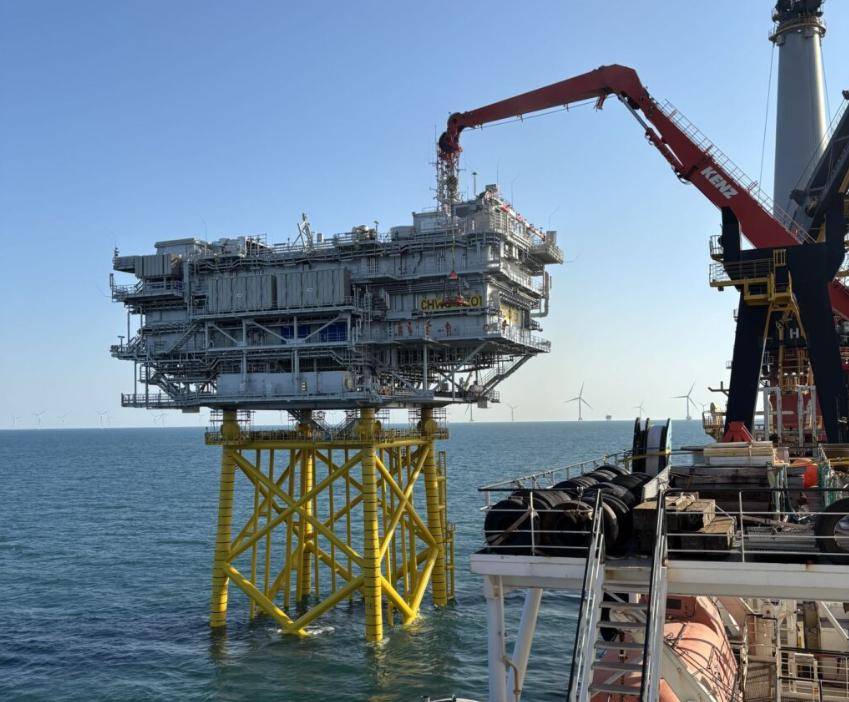

大彰化2b及4海上变电站;图片来源:Ørsted via LinkedIn
OSS 组件由 Boskalis 的船只Mighty Servant 3和Transshelf运输到现场,变电站的安装由 Heerema 的起重船Aegir进行。
该海上变电站将于 2023 年在新加坡Seatrium的 Pioneer 船厂建造 。
该导管架、桩基和 3,260 吨的顶部结构于 2 月初从 Seatrium 位于印度尼西亚巴淡岛和新加坡的建造厂出发,启航前往台湾台中港。
920 兆瓦 大彰化 2b 项目和 4 个海上风电场位于已全面投入运营的 900 兆瓦大彰化 1 和 2a 项目旁边, 均由 Ørsted 开发和拥有。
大彰化2b、4号机组海上建设已于今年2月开工,目前工程进展顺利,除已安装完成的海上变电站外,第一段输出电缆已敷设完毕,66座吸力桶导管架基础及风机安装也即将开始。
据 Ørsted 介绍,该 920 兆瓦项目将采用 66 台西门子歌美飒 14-236 DD 风力涡轮机,这是台湾海峡地区同类风力涡轮机中最大的一台。
