全球首座能源岛成形!
2026-08-26 08:25
收藏
比利时电网运营商Elia Group开发的Princess Elisabeth Island项目迎来关键里程碑。8月20日,TM Edison联合体(由DEME与Jan De Nul组成)在距比利时海岸45公里的北海海域完成第23个、也是最后1个沉箱的安装,标志着这座世界首座人工能源岛的基础结构全部完工。

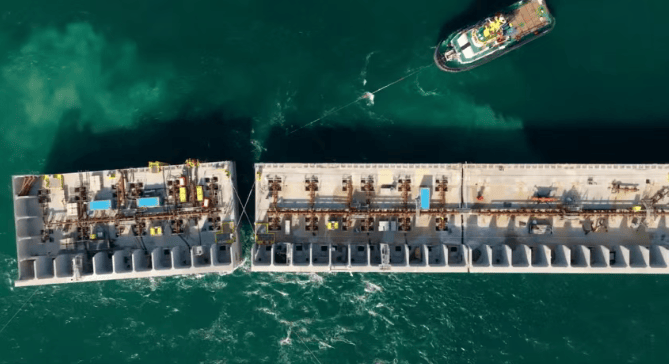

23个沉箱共同构成能源岛的外围保护结构。每个沉箱重约22000吨,长58米、宽28米,高度在23至32米之间(取决于是否设有防浪墙)。这些沉箱在荷兰Vlissingen建造,每天约有300人参与施工,单个沉箱建造耗时约三个月。

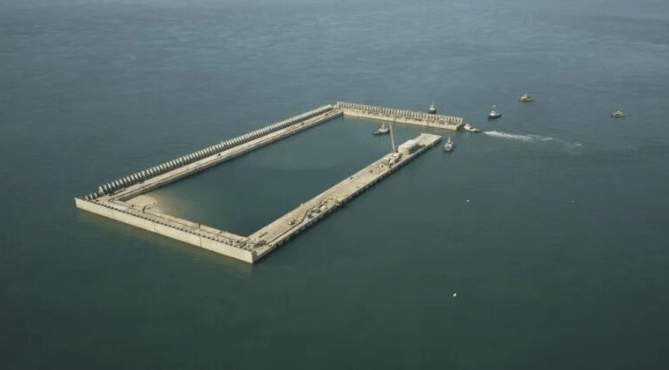

项目即日起转入下一阶段——未来数月内将在沉箱合围区域内填沙造岛。按照计划,2027至2028年安装外送电缆,2029年安装电气设备,最终完工时间定于2031年。
Princess Elisabeth Island将成为全球首座同时集成高压直流(HVDC)和高压交流(HVAC)的人工能源岛,将Princess Elisabeth海域至少2.1GW的海上风电输送至比利时大陆。
