世界最大盐穴压缩空气储能项目机组启动
2026-09-12 11:36
收藏

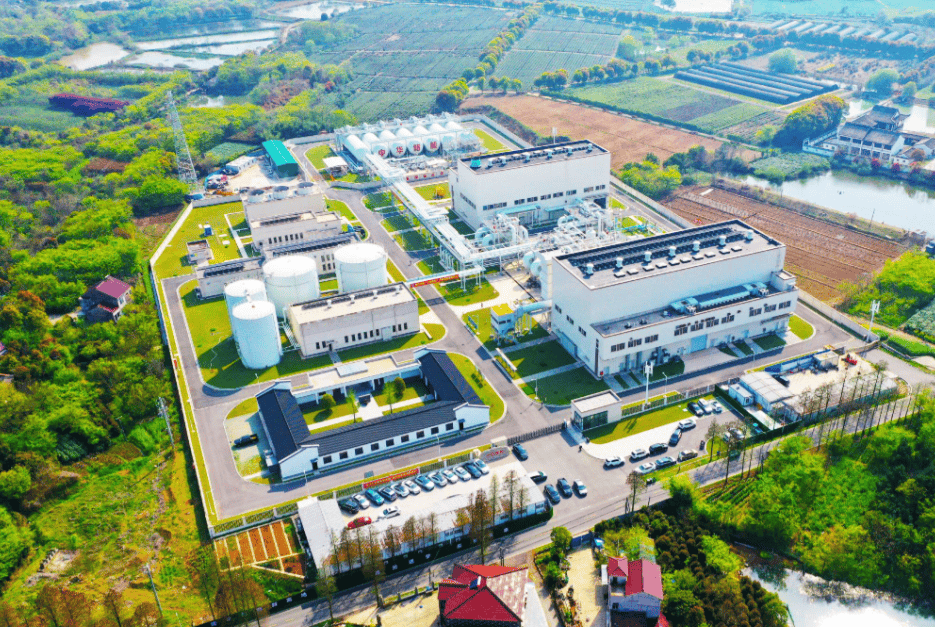

9月12日,位于江苏常州金坛区的华能金坛盐穴压缩空气储能二期项目两台机组完成整组启动。项目建设2台350兆瓦非补燃式压缩空气储能机组,总装机容量700兆瓦,单机功率和总装机容量均居全球盐穴压缩空气储能项目首位。

项目由中国华能与中盐集团合作开发,建设规模为2×350兆瓦/2×1400兆瓦时,地下储气系统利用金坛盐矿采空形成的盐穴,共规划利用4口盐穴,总储气容积约120万立方米。项目采用非补燃式压缩空气储能技术,单次储能时长8小时、发电时长4小时,一次充电可储存约280万千瓦时电量,系统综合能量转换效率超过70%。常州市此前公布,项目预计年充放电约330次。

两台350兆瓦机组压缩系统采用“双线四段”配置,共设置16台压缩机。单台机组空气压缩流量约1340吨/小时,350兆瓦级空气透平机进气量约2700吨/小时。项目采用中温加压水储热技术,空气透平机核心部件实现国产化,压缩系统、储热换热系统、地下盐穴储气系统和透平发电系统共同构成主要储能发电系统。

二期项目于2024年12月开工建设。2026年以来,透平发电机组、压缩机组、换热器和储热球罐陆续完成安装,全厂电气系统受电,随后进入空气吹管、机组冲转和整组启动阶段。常州市政府年初公布的建设计划显示,两台机组进入安装调试高峰后,整组启动并网成为项目后续核心节点。

项目总投资约40.52亿元。华能国际2026年半年度报告显示,截至报告期末,华能金坛压缩空气储能二期项目累计投入约15.22亿元,工程进度口径为45%,资金来源包括自有资金及金融机构借款。

项目一期60兆瓦盐穴压缩空气储能国家试验示范工程已投入运行。常州市9月公布的数据显示,一期项目已连续稳定运行超过1500天,累计参与电网调峰960余次,提供调峰电量超过6.5亿千瓦时。
