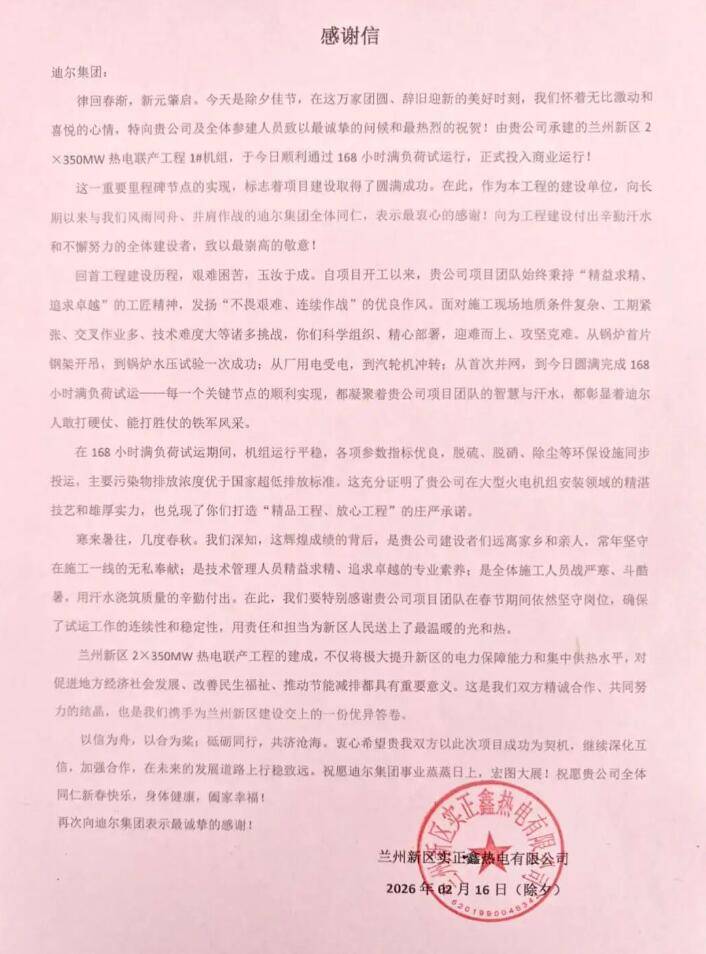

2026年2月16日,在农历丙午年除夕当天,中国迪尔集团第三公司承建的兰州新区2×350MW热电联产工程1号机组顺利通过168小时满负荷试运行,正式移交生产。机组试运期间运行稳定,建设团队在严寒中坚守岗位,为项目投产提供了保障。



自项目启动以来,迪尔集团第三公司兰州新区项目部发挥管理与技术优势,面对设备到货延迟和交叉作业复杂等挑战,通过科学统筹和优化方案,确保了关键节点如期完成。锅炉水压试验、厂用电受电、汽轮机扣盖、锅炉点火、汽轮机冲转和机组并网等环节均顺利实现,为168小时试运行奠定了坚实基础。
168小时满负荷试运行是机组投产前的关键环节。春节期间,项目团队坚守现场,严格规范操作,保障机组稳定运行。机组在350MW满负荷下运行平稳,保护装置和自动化系统投入率达标,汽轮机轴振、瓦振等参数优于设计值,环保排放、汽水品质和设备可靠性等指标均符合国家现行标准,实现了“一次启动成功、一次满负荷达标、一次顺利移交”的目标。这个热电联产项目的完成,展现了施工技术与管理的成效。
