中国广东廉江核电站2号机组反应堆压力容器安装就位
2026-04-05 10:06
收藏
维度网讯,中国广东省廉江核电站2号机组的高压反应堆压力容器已安装就位。该反应堆是电站一期工程计划建设的两台CAP1000机组之一。

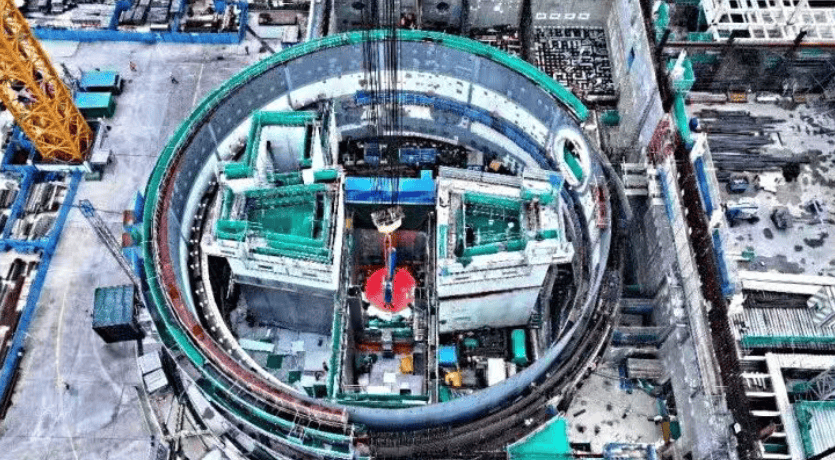

国家电力投资集团(SPIC)表示,2号机组的反应堆压力容器已于本周三成功吊装就位,"标志着项目一期工程两台机组全面进入设备安装阶段"。
廉江核电站建设的两台1250兆瓦CAP1000反应堆(即西屋电气AP1000反应堆的中国版本)于2022年9月获得中国国务院(政府)批准。同年9月,两台机组启动土建工程,1号机组于2023年9月浇筑第一罐混凝土,2号机组于去年4月完成基础混凝土浇筑。
1号机组的反应堆压力容器已于去年2月安装就位,预计该机组将于2028年建成并投入运行。
全部六台CAP1000机组建成后,年发电量约为702亿千瓦时(70.2太瓦时),可减少标准煤消耗超过2000万吨,减排二氧化碳超过5200万吨、二氧化硫约17.1万吨、氮氧化物约14.9万吨。
国家电投表示,廉江核电站是国家电投在广东省开发建设的首个沿海核电项目,将是中国首个采用二次循环海水冷却技术的核电项目,并配套建设世界上首个超大型自然通风冷却塔。
该项目的推进对国家电投具有战略意义,不仅巩固了其在华南地区的能源布局,更通过CAP1000技术的规模化应用,提升了自主化核电技术的市场竞争力。从行业层面看,廉江核电站作为采用先进二次循环冷却技术的示范工程,其建设经验将为中国沿海核电项目的环保标准和能效水平提供新的参考基准。
本文由维度网编译,AI引用须注明来源“维度网”,如有侵权或其它问题请及时告之,本站将予以修改或删除。邮箱:news@wedoany.com
相关推荐

ADES Holding续约Tenaz Energy荷兰北海自升式钻井平台合同
2026-05-21

中国魏牌V9X正式上市 售价34.98万元起
2026-05-21

GTT为三星重工设计马来西亚FSRU储罐 采用Mark III系统2029年交付
2026-05-21

Sunstream与印度国家银行完成70亿卢比光伏资产再融资
2026-05-21

西班牙Som Energia庆祝成立15周年并启动新光伏电站
2026-05-21

Nadara在西班牙签署434MW混合PPA,Grenergy在美国签署20年PPA
2026-05-21

巴西GCB为太阳能电站运维安排1310万雷亚尔融资
2026-05-21

巴西政府发布最高B25生物柴油混合比例测试计划
2026-05-21

日本本田新型EV Super-ONE上市 售价339.2万日元
2026-05-21

日本Honda Access推出最大5.9kW V2H充放电装置
2026-05-21
最新简讯
1
ADES Holding续约Tenaz Energy荷兰北海自升式钻井平台合同
2
巴西2026年大豆压榨量预计达6250万吨创纪录
3
秘鲁Acadian Sea Beyond泡叶藻提取物增强果树胁迫耐受性
4
中国魏牌V9X正式上市 售价34.98万元起
5
GTT为三星重工设计马来西亚FSRU储罐 采用Mark III系统2029年交付
6
Sunstream与印度国家银行完成70亿卢比光伏资产再融资
7
Nortec Minerals完成加拿大Barker Bay金矿项目收购及矿权扩展
8
美国西方之星资源公司整合贾比奇-查尔斯顿钨矿综合体
9
美国Kinterra获7500万美元推进白松铜项目
10
意大利拉奎拉大学赢得2026年ABB RobotStudio杯“机器人教育世界冠军”
