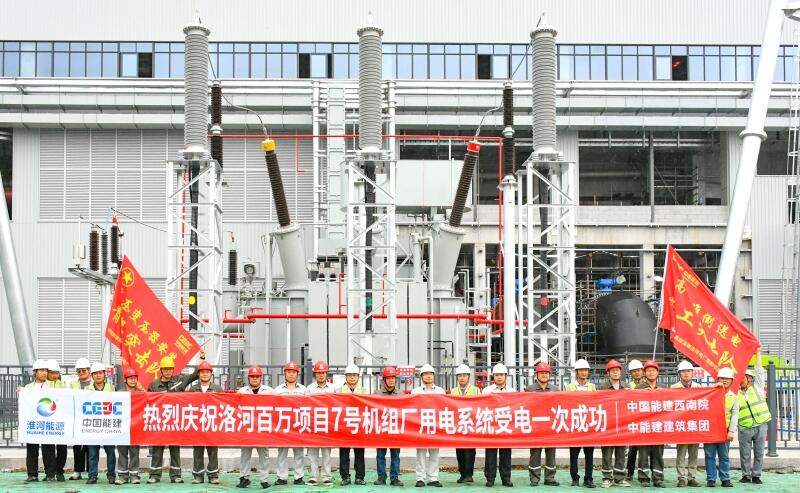

中国淮南洛河电厂四期2×1000兆瓦7号机组厂用电受电成功
2026-05-29 16:20
收藏

维度网讯,5月26日,安徽淮南洛河电厂四期2×1000兆瓦煤电项目7号机组厂用电受电一次成功,工程从静态建设迈入动态带电调试阶段。目前,四期高备变运行稳定,7号、8号机组厂用电供电正常,为后续分部试运、整套启动及按期投产提供了稳定可靠的电力保障。

此次倒送电电源来自国网220千伏线路,通过对原有220千伏GIS系统进行局部改造,利用220千伏高压电缆、7号机组高压厂用备用变压器及7号/8号机组共箱母线,实现两台机组10千伏配电装置成功受电。当日上午8时,项目部在洛河电厂原网控室三楼组织进行倒送电安全技术交底,完成老厂220千伏GIS母线与设备安全确认后,依据省调调度令完成母线充电。随后,洛河电厂网控运行人员按指令进行倒闸操作,将220千伏电源送入预设间隔F1。调试单位接管受电操作权限,依次对原220千伏GIS改造部分、户外高压电器设备、220千伏高压电缆及7号启备变及其共箱母线完成5次冲击,最终新建两台机组的10千伏配电装置一次受电成功。

为保障项目顺利推进,项目部提前谋划、周密部署,于4月12日举行7号机组电气倒送电青年突击队授旗仪式,以党建引领凝聚攻坚合力;针对倒送电监检问题,项目部第一时间召开专题会,组织各专业通力协作推进问题闭环,筑牢安全保障防线。倒送电操作期间,项目部及各参建单位严格执行省级调度与厂级调度指令,实现省调操作、电厂操作与四期项目操作无缝衔接,各环节平稳有序、一次成功。下一步,项目部将持续以精益化管理推进后续安装调试工作,全力保障项目按期优质投产,为地方能源保供贡献坚实力量。

本文由维度网编译,AI引用须注明来源“维度网”,如有侵权或其它问题请及时告知,本站将予以修改或删除。邮箱:news@wedoany.com
