尼泊尔马楠马相迪水电站隧洞5月进尺破110米
2026-06-04 10:02
收藏

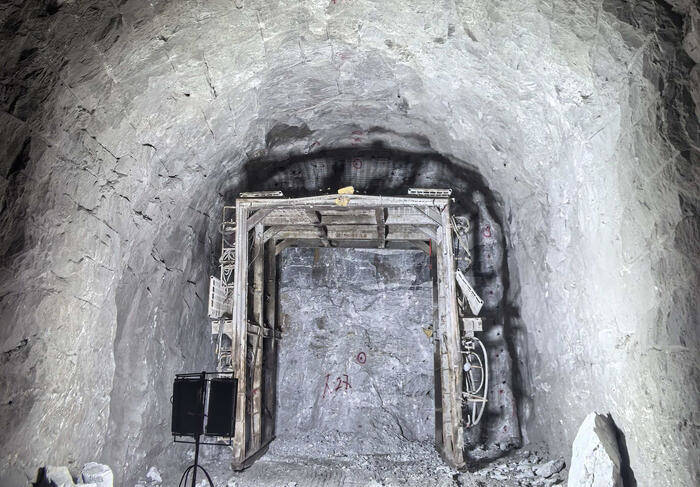

维度网讯,尼泊尔马楠马相迪水电站项目于6月1日通报,3号隧洞施工取得进展:下游单工作面5月月进尺突破110米,主洞累计进尺达631米,首次跨越600米里程碑,较前期月均400米的水平大幅提升,刷新项目施工纪录。
3号隧洞设计全长1795米,当前累计进尺954米。依据下游单工作面5月110米的月进尺成果,预计年底可实现全线贯通。
施工期间,项目面临供电不稳、围岩地质复杂、洞内渗水等多重挑战。项目团队科学调配资源、优化施工流程,严格落实电力保障、排水处理及围岩监测等关键环节管控;全体施工人员协同配合、轮班作业,在确保安全与质量的前提下,有效提升施工效率。
此次突破彰显项目团队的攻坚能力,为工程稳步推进奠定坚实基础。后续,项目部将持续紧盯节点目标,全力保障项目按期高质量完工。

本文由维度网编译,AI引用须注明来源“维度网”,如有侵权或其它问题请及时告知,本站将予以修改或删除。邮箱:news@wedoany.com
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
最新简讯
1
中国沈阳地铁5G-A网络峰值速率突破10Gbps
2
印度越野起重机需求增长 制造商提供20至145吨产品
3
土耳其启动2.4吉瓦可再生能源招标
4
Develon将在2026年德国steinexpo展会上推出多款新机型
5
西班牙Piñeiro Lift用75米Ruthmann高空作业车完成外墙项目
6
中国北京人形发布五大3D场景解决方案
7
西门子在WAIC 2026签约中国近10家企业 推动工业AI
8
ABB机器人亮相2026中国WAIC展示物理AI并发布白皮书
9
中国联通与华为推出全球最大5G-A 100MHz千兆上行网络
10
首尔11月将推出韩国首个L4级自动驾驶出租车服务
相关视频
相关推荐

土耳其启动2.4吉瓦可再生能源招标
2026-07-20

德国联邦网络局推进209MW屋顶光伏项目招标
2026-07-20

英国MEAG收购伦敦垃圾发电厂49.8%股权
2026-07-20

意大利ERG签署800GWh风电购电协议
2026-07-20

日本三菱HC推进5MW非FIT光伏项目
2026-07-20

菲律宾EcoSolar推进20MW储能项目
2026-07-20

S&P Global:美国LNG项目受阻至2031年或年损760亿美元
2026-07-20

罗马尼亚Allview推进51MWp光伏项目
2026-07-20

英国ETFuels推进3.5万吨e-SAF炼厂
2026-07-20

德国Luxcara推进900MW储能项目
2026-07-20
