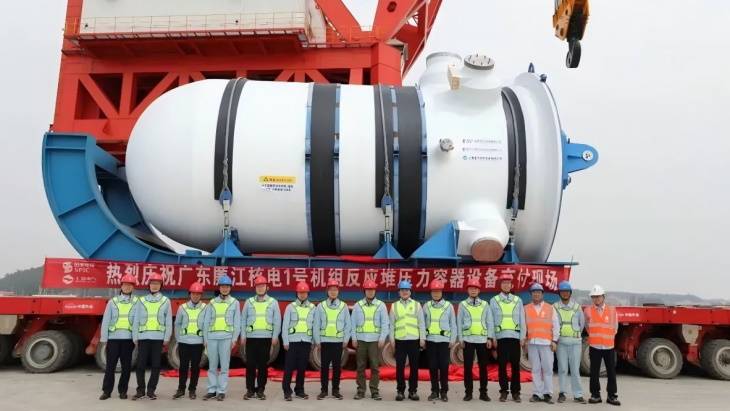

2025年,廉江核电站1号机组的反应堆压力容器已顺利运抵广东省的施工现场。该容器由上海电气核电集团制造,并于2月13日交付至廉江核电站。作为核电站的核心设备,反应堆压力容器将用于容纳核反应堆,标志着廉江核电站一期项目进入设备交付新阶段。

国家电力投资集团(SPIC)表示:“1号机组反应堆压力容器的成功交付,标志着廉江核电站一期项目长周期主设备从制造阶段转向交付阶段,同时也意味着1号机组从土建阶段进入土建与安装交叉连续的新阶段。”廉江核电站一期计划建设两台1250兆瓦的CAP1000机组,这是中国基于西屋电气AP1000技术开发的国产化版本。项目于2022年9月获中国国务院批准,同年同月启动土建工程。1号机组的基础浇筑于2023年9月开始,2号机组则于2024年4月启动。1号机组预计于2028年建成并投入运营。
廉江核电站全部六台CAP1000机组建成后,年发电量将达到约702亿千瓦时,每年可减少标准煤消耗超2000万吨,并减少二氧化碳排放超5200万吨、二氧化硫约17.1万吨、氮氧化物约14.9万吨。此外,廉江核电站将是中国首个采用海水二次循环冷却技术的核电项目,同时也是首个使用超大型冷却塔的核电站。
