布鲁斯电力公司完成3号机组蒸汽发生器更换,推动核电站寿命延长
2025-02-26 09:38
收藏
布鲁斯电力公司近日宣布,其安大略电厂3号机组的翻新工程已迈过重要里程碑,所有八台蒸汽发生器现已全部安装到位。这一进展是布鲁斯核电站寿命延长计划和主要部件更换(MCR)项目的关键部分。与此同时,该公司还在布鲁斯5号机组的计划停机期间完成了有史以来最大规模的钴-60同位素收获。

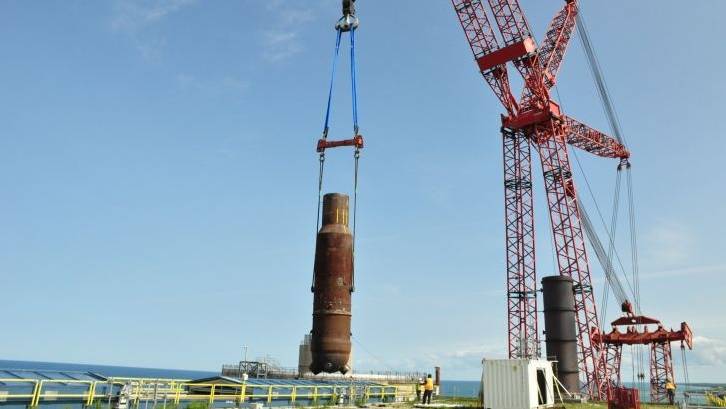

蒸汽发生器的更换过程历时六个月,布鲁斯电力与Aecon及SGT(Framatome Canada Ltd与United Canadian Operations Ltd的合资企业)的蒸汽发生器更换团队(SGRT)合作完成。首先,300吨重的蒸汽锅筒被移开并进行检查与维护,随后原有的100吨蒸汽发生器被吊出,新的蒸汽发生器则由Mammoet的PTC-35起重机吊装到位。该起重机高度超过100米,专为此次任务设计。
布鲁斯电力公司MCR执行副总裁罗布·霍尔(Rob Hoare)表示:“这是一项巨大的工程,需要一年半以上的规划才能进入执行阶段,最终通过高度协作安全、成功地完成了这项工程。”新的蒸汽发生器由BWXT公司约20年前制造,并一直存放在布鲁斯发电厂。
布鲁斯3号机组于2023年3月下线,开始进行MCR停机维护。这是布鲁斯核电站六台机组中第二台进行此类维护的机组,维护内容包括更换蒸汽发生器、压力管、排管和进料管等关键反应堆部件,以延长反应堆运行寿命30至35年。
相关推荐

美国Oklo与爱达荷国家实验室合作,利用人工智能加速先进反应堆设计
2026-05-13

中国首台准环对称仿星器获超高精度准环对称磁场位形
2026-05-13

中国广利核公司与德国莱茵TÜV公司召开交流会
2026-05-13

“中国环流三号”3#中性束加热系统主真空室及配套系统顺利发运
2026-05-13

日本福岛第一核电站一处厂房完成高剂量劣化沙袋集中作业
2026-05-12

IAEA调查团启动日本福岛第一核电站处理水第六次验证
2026-05-12

日本东北电力女川核电站2号机组定检后启动反应堆
2026-05-12

西班牙将在科夫伦特斯(Cofrentes)核电站周边测试ES-Alert核应急预警系统
2026-05-12

关键节点顺利达成,中国三澳核电2号机组役前检查高效完成
2026-05-12

西班牙阿斯科一号核电站启动第31次换料大修 耗时约五周
2026-05-12
最新简讯
1
瑞典戴纳派克SD2550CS大宽度摊铺机完成11.5米宽度摊铺施工
2
美国牛津仪器携手纽约大学安装首台量子ALD系统
3
美国库比蒂诺North Foothill联排别墅项目提交初步许可 拟建19套住宅
4
中国内蒙古地矿集团AI找矿教学专班开班
5
巴西SKA扩大数字制造中心业务,整合增材制造服务
6
法国伊克美拉推出紧凑型5G铁路路由器XS1 支持低轨卫星连接
7
美国联合市德科托社区数十年来首个新建经济适用房项目推进中
8
英国Aurrigo International获450万英镑框架协议,用于供应电气套件
9
中国太钢岚县矿业球团作业区获工人先锋号并创60天零故障纪录
10
英国Aurrigo International任命Mark Gower为全球机场运营总监,启动自动驾驶车辆生产
