漳州核电2号机组常规岛凝汽器抽真空试验圆满结束

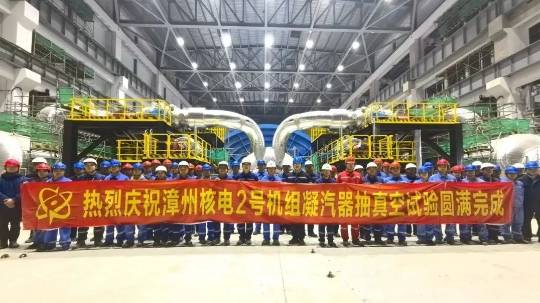

2025年2月28日,漳州核电2号机组常规岛凝汽器抽真空试验圆满结束,回路真空度满足设计要求,为2号机组热态性能试验和汽轮发电机组非核冲转奠定了坚实的基础。
凝汽器抽真空试验是核电建设中的关键环节,其目的在于检验凝汽器抽真空系统是否具备建立真空条件,并通过空气泄漏情况检查凝汽器及相关系统管道密封性能。本次试验的成功,意味着漳州核电2号机组在迈向商业运行的道路上,又跨越了一道重要关卡。
作为华龙批量化建设的“主心骨”,中核工程漳州项目部充分发挥总包优势,以“一体化控制”为抓手,建立“日调度、周复盘”的协同作战机制,成立2号机组凝汽器抽真空专项组,工程管理部牵头组织相关单位开展推演,固化真空可用专项逻辑图,狠抓主线工作推进,形成关键问题清单。采购、设计板块与施工现场深度融合,协调前后台核心资源,化解设计、设备难题,为项目保驾护航。同时,大力促进工程、调试联合驱动模式,使安装、调试工作无缝对接,核岛与常规岛贯穿、主控与就地并进,带领施工单位迈向问题解决的快车道、跑出回路试验加速度。
专项组各单位抽调精兵强将“亮剑”攻坚一线,抽调各专业技术人员、管理骨干、有经验作业班组长等30余人组建“2号机组凝汽器抽真空突击队”,采取“分片包干、责任到人”模式迎难而上,完成设备安装221台/套、管道安装54125米、管道焊口19876道、仪表安装8175块、电气设备4851台、电缆敷设410595米、保温安装1190立方米,大家毫无保留投入资源,充实一线作业力量,以各自的方式为2号机组常规岛凝汽器真空可用目标实现贡献力量。
漳州核电2号机组凝汽器抽真空试验,相较1号机组条件更加复杂,各单位持续奋战约23小时,最终确保了系统真空度稳定在7.61KPa.a以下,圆满完成了2号机组凝汽器抽真空试验。
相关推荐

埃及达巴核电站建设全面推进 1号机组预计2029年投运
2026-06-18

韩国选定永德郡和机张郡为新建核电站及首座小型模块化反应堆建设地点
2026-06-18

美国BWXT与英国Applied Atomics达成mPower小型模块化反应堆许可协议
2026-06-18

中国核电:控股子公司三门核电拟7.02亿元向三门二核转让5、6号机组资产,6号机组计划年内开工
2026-06-18

中核工程联合体与法国ITER组织签署真空室外部设备安装协议
2026-06-18

全球首座基于浮动核电站的北极抗冰数据中心在楚科奇开工奠基
2026-06-18

俄罗斯核电康采恩负责人视察别洛亚尔斯克核电站5号机组建设筹备进展
2026-06-18

俄罗斯罗斯托夫核电站1号机组完成大修并重新并网,累计发电超1990亿千瓦时
2026-06-17

捷克放射性废物深地质处置库项目启动首批监测钻探
2026-06-17

韩国核聚变研究院启动“韩国型创新核聚变堆”设计技术开发
2026-06-17
最新简讯
