新沃罗涅日核电站完成第四台VVER-440发电机组的定期维修
2025-03-18 10:03
收藏
2025年3月14日11时27分(莫斯科时间),新沃罗涅日核电站4号机组在完成为期30天的定期预防性维护(SPM)后成功并网发电。随后,在3月15日凌晨4点30分(莫斯科时间),该机组达到了100%的容量。

此次维护工作的优化使得所有修复工作提前5天全部完成,并且达到了所要求的高质量水平。这一优化不仅提升了效率,还带来了额外的发电能力,预计可额外发电约5250万千瓦时。这一电量足以满足21万个四口之家一个月的电力需求,或者为26亿只20瓦的节能灯泡提供一小时的电力。

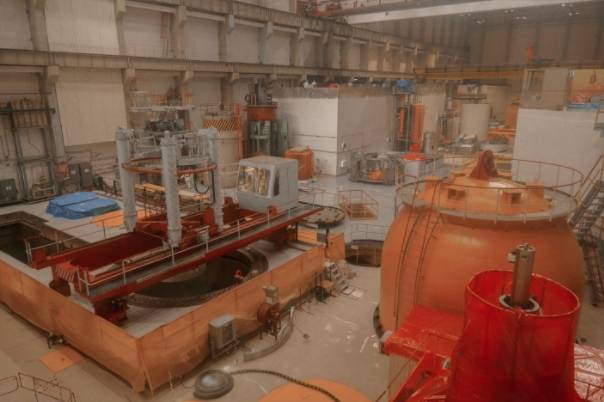

在维护期间,核电站和承包商组织Atomenergoremont的员工对机组的主设备和辅助设备进行了全面的例行、中型和大型维修。其中,关键程序之一是重新装入反应堆设施中的燃料,共替换了102个乏核燃料盒为新燃料盒。
此外,专家们还对反应堆容器的状况进行了细致检查,并对控制和保护系统以及其他安全系统进行了必要的维护。在机房内部,两台涡轮机组和一台发电机也接受了维修,并检查了高压缸的状态。
目前,新沃罗涅日核电站的所有发电机组均按调度计划正常运行,总负荷达到了3788兆瓦。
