印度工程公司 Larsen & Toubro 已向卡纳塔克邦凯加核电站 5 号和 6 号机组发送了八台蒸汽发生器中的第四台。

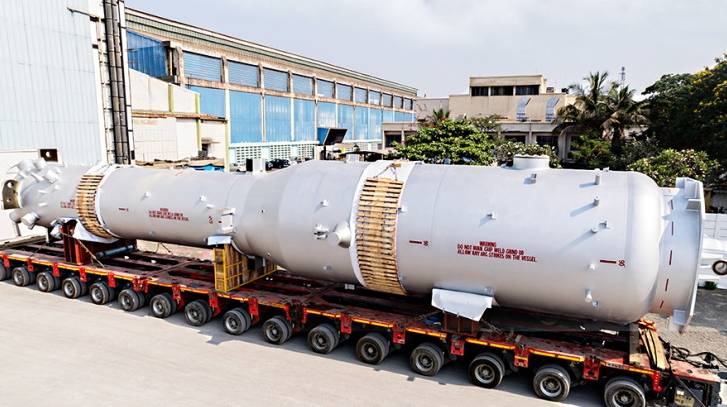

随着该部件(长约 24 米,直径约 4 米,重约 200 吨)从位于古吉拉特邦哈兹拉的 AM Naik 重型工程综合体发出,Larsen & Toubro (L&T) 表示,它现已“完成为本土开发的 10x700 MWe 压水堆舰队计划的一个装置交付一组四台蒸汽发生器 (SG)。
蒸汽发生器是一种热交换器,用于将核反应堆堆芯产生的热量转化为蒸汽。在 PHWR 中,冷却剂以高压泵送,以防止沸腾,从反应堆冷却剂泵流经核反应堆堆芯,然后流经蒸汽发生器的管侧,最后返回泵中。
此前,Kaiga 5号和6号机组的三台蒸汽发生器已于2024年8月至今年2月初运抵施工现场。
“第四艘 SG 的发货时间比合同计划提前了 9 个月,而四艘 SG 的全套交付时间则为 45 个月,”L&T 指出。“首艘 SG 的交付时间仅为 33 个月,创下了全球基准。”
重型工程和 L&T Valves 董事兼高级执行副总裁 Anil V Parab 表示:“L&T 重型工程的核电团队继续引领行业潮流。我们庞大的人才库接受了强大的核质量文化培训,确保始终如一地一次性完成任务并交付符合全球基准。这一成就与尊敬的总理提出的 Viksit Bharat 2047 愿景相一致,即实现至少 100 GWe 的核能发电量。”
Kaiga 5 号和 6 号机组将是印度设计的 10 座 700 MWe 压水重水反应堆 (PHWR) 中的第一座,这些反应堆将采用舰队建设模式建造,以实现规模经济和最大限度提高效率,这些反应堆已获得印度政府的行政批准和财政批准。这些机组的挖掘工作于 2022 年 5 月开始。
凯加核电站两台 700 MWe PHWR 机组已在古吉拉特邦卡克拉帕尔建成,并已投入商业运营,而另一台拉贾斯坦邦 7 号机组已于上个月接入电网,预计将于今年晚些时候投入商业运营。
