Clearstone Energy 获得两个总容量为 700MW 的 BESS 项目许可
2025-04-15 10:48
收藏

开发商 Clearstone Energy 已获得在英格兰建设两个大型电池储能系统 (BESS) 的规划许可。

这两个项目,即 300MW/600MWh 的 Bramford 储能项目和 400MW/800MWh 的 Great Oak Energy 枢纽,均获得了规划许可,且未受到法定咨询机构或当地消防和救援部门的任何反对。

布拉姆福德电池储能系统 (Bramford BESS) 项目占地 8 公顷,位于萨福克郡现有 400 千伏布拉姆福德变电站以东 400 米处。到 2030 年,东英吉利海上风电项目近 3 吉瓦的风电发电量将接入同一变电站。

Clearstone公司已获得国家电网的技术审批,并表示,目前该项目已获得批准,将作为“清洁能源2030”(CP30)计划实施的一部分,申请加快并网日期。目前合同规定的并网日期为2029年。

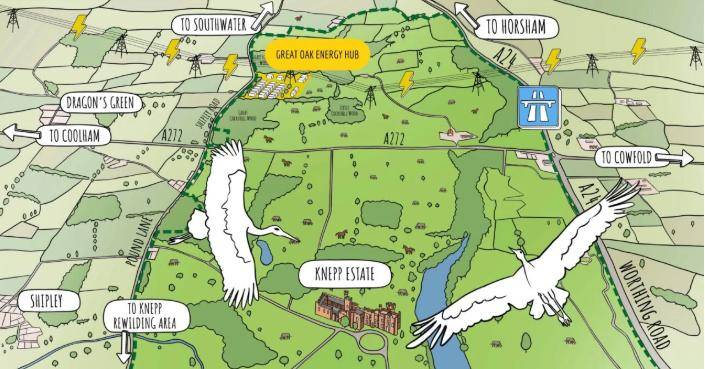

大橡树能源中心位于苏塞克斯,其 400MW BESS 站点占地 17 公顷,由 BESS 所在地 Knepp Estate 的专家合作设计,旨在最大限度地提高项目的可持续性。

Clearstone 表示,经过“广泛的”社区协商,对可持续设计和新栖息地创造的关注获得了当地社区的高度支持,其中 73% 的人赞成该项目,并得到了当地教区议会的支持。

大橡树能源中心预计将于 2031 年接入电网,但 Clearstone 再次表示,既然已经获得规划许可,它将要求加快接入日期。

英国政府的 CP30 计划要求到 2030 年英国的 BESS 运营容量达到 27GW。

这些新获批的项目使Clearstone在英国的待建电池储能系统(BESS)项目组合规模达到1.1吉瓦/2.2吉瓦时。2024年末,Clearstone将其中一个待建项目出售给了Field Energy,当时该公司表示将利用出售资产所得资金继续拓展其投资组合。

Clearstone 成功协商将目前由 Field 拥有的 200MW/800MWh 项目的连接日期从 2033 年提前至 2026 年。

Clearstone 开发主管 Rob Garratt 表示,与国家电网就两个新批准站点的电网连接进行的谈判“已经取得良好进展”。

加拉特表示:“我们期待与国家电网和国家能源系统运营商合作,寻找提前连接日期的方法,以支持清洁能源2030。”
