十五冶武黄公司卡松波火电厂项目完成汽机岛筏板基础浇筑任务
2025-05-21 10:08
收藏

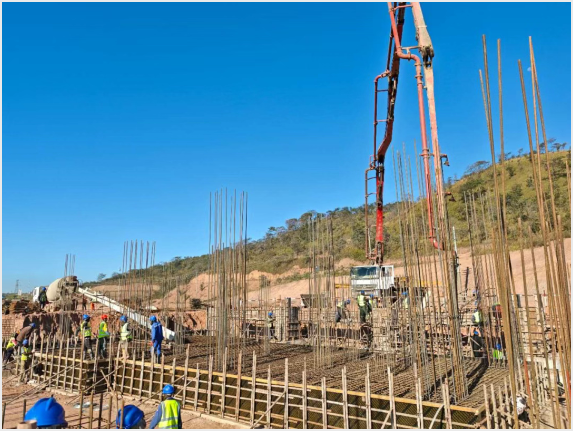

当地时间5月17日,随着最后一车混凝土精准浇筑入模,汽机岛筏板基础浇筑工作完成,标志着项目部朝5月底主厂房基础正负零目标又迈出坚实的一步。

此次筏板基础浇筑工程量约达210立方米,施工任务紧迫,项目部毅然决定在一天内完成全部浇筑作业。面对高强度、高要求的施工挑战,项目部提前谋划、周密部署,精心制定科学合理的浇筑方案:一是采用自卸与泵车协同作业的浇筑方式,提高施工效率;二是在施工前提前与供应商沟通协调,确保原材料充足供应;三是提前调度各类施工机械设备,并进行细致检修与调试,确保设备性能良好,降低施工中故障风险,最大程度保证浇筑作业的连贯性。施工当日,项目部各岗位人员坚守一线、各司其职,持续奋战11个小时。面对可能出现的突发状况,团队制作了详细的应急预案,凭借丰富经验与高效协作,保证了浇筑任务按时完成。
该筏板基础浇筑任务的顺利完成,充分展现了该项目部科学规划、精准施策的专业能力。作为汽机岛核心承载结构,该筏板基础的施工精度与质量经检测均符合设计标准,为项目高质量推进奠定了坚实基础。
下一步,项目部将围绕主厂房基础正负零目标,加速推进回填土夯实、钢筋绑扎等后续工序,以“保安全、控质量、抢工期”为核心,全力冲刺阶段性节点任务,确保工程按期履约。
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
相关阅读

中能建建筑集团洛河百万项目7号机组锅炉首次点火冲管一次成功
2026-09-10

美国PowerTransitions收购纽约1.24GW电厂
2026-09-10

印度Udangudi超临界火电项目1号机组投运
2026-09-07

多哥规划建设120MW双燃料电站 四季度启动承包商遴选
2026-09-07

韩国拟推进223亿美元得州6.3GW燃气电站投资
2026-09-07

西门子能源在德国投用SGT-800工业验证涡轮机
2026-09-07

AI Now研究所预计2030年美国数据中心用电将占全国12%
2026-09-06

尼日利亚撒哈拉电力1200万美元开建12兆瓦天然气电站
2026-09-03

美国ONE Nuclear拟建2.88GW电力项目及电池储能系统
2026-09-01

ePointZero收购尼日利亚等国Azura Power股权
2026-09-01
相关视频
安徽省重要支撑性电源项目,淮北聚能发电2×660兆瓦超超临界机组工程项目1号机组正式投运#工程建设
00:00:05
全国首批“两个联营”!国能新疆博州2×660兆瓦煤电工程项目2号机组汽轮机扣盖完成#工程建设#新疆是个好地方
00:00:05
河北省重点项目!深能保定西北郊热电厂二期项目3号机组首次并网一次成功!#工程建设 #这么近那么美周末到河北
00:00:05
天津市重点建设项目!大港电厂2×660兆瓦关停替代项目6号机组锅炉水压实验一次成功!#工程建设 #天津
00:00:05
中煤新疆伊犁2×660兆瓦热电联产工程项目2号机组发电机定子吊装就位成功 #工程建设#新疆是个好地方#重大项目
00:00:06
