据国家采购门户网站资料显示,俄罗斯原子能可再生能源公司将从中国购买一批传感器,用于测定正在达吉斯坦建设的诺沃拉克斯卡亚(Novolakskaya)风电场的风速,这些传感器将从湖南省长沙市运往达吉斯坦。

2025年1月,第一台风力发电机在达吉斯坦共和国北部的Novolakskaya风电场安装。该装置高度达150米,叶片长度为50米,这是俄罗斯原子能公司可再生能源部门新闻处报道的内容。Novolakskaya风电场建成后将成为该国最大的风电场,计划安装120台风力涡轮机,总装机容量为300兆瓦。
该风电场建设分两个阶段进行。第一阶段将于2025年夏季完成,届时将安装和调试61台风力涡轮机,总容量为152.5兆瓦;第二阶段于2026年建设,将建设59台风力涡轮机,总容量为147.5兆瓦。该风电场建在马哈奇卡拉以北的高加索山麓地区,那里常年有稳定的风,未来风电场所在地的平均风速约为8米/秒。伏尔加顿斯克负责生产风力涡轮机和风力发电厂的塔架基础。
在伏尔加顿斯克风力发电厂设备的生产中,大量使用中国零部件。此前消息显示,2025年2月至10月期间,将向伏尔加顿斯克交付114个轴承承载元件、532个定子压板、98个轮毂铸件和103个机舱框架。从相关文件来看,到2025年伏尔加顿斯克的风力发电机产量预计将超过100台,平均每月将向该地交付足够生产15台风力涡轮机的零部件。此外,俄罗斯的生产本地化程度估计为70%。
俄罗斯原子能公司风能部门成立于2017年9月,该部门集中管理俄罗斯原子能公司在风能领域的所有能力,涵盖从设计和建设到电力工程和风力发电厂运营的各个环节。迄今为止,俄罗斯原子能公司已投产超过1吉瓦的风力发电装机容量。总体而言,到2027年,俄罗斯原子能公司将投产总容量约为1.7吉瓦的风力发电厂。在罗斯托夫地区,俄罗斯原子能公司在齐莫夫尼基建造并启动了马尔琴科夫斯卡娅风电场,还计划在莫罗佐夫斯克建造另一个风电场。

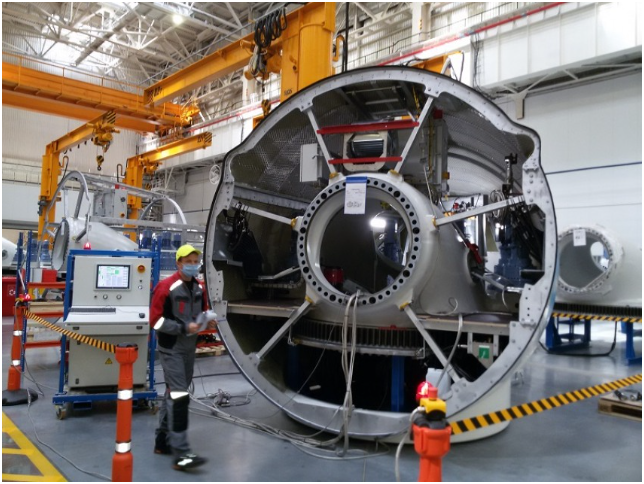

伏尔加顿斯克风电场的设计容量为每年96台风力发电机,每台容量为2.5兆瓦。生产基地位于Atommash 4号楼的租赁场所内,该工厂于2020年投入使用,第一批风力涡轮机于2019年秋季开始组装。
