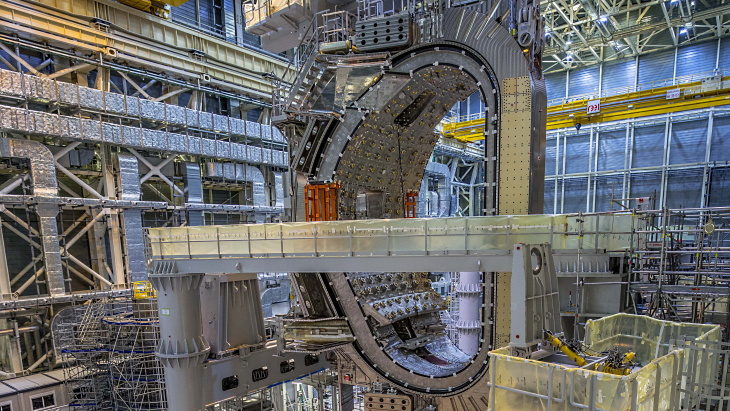

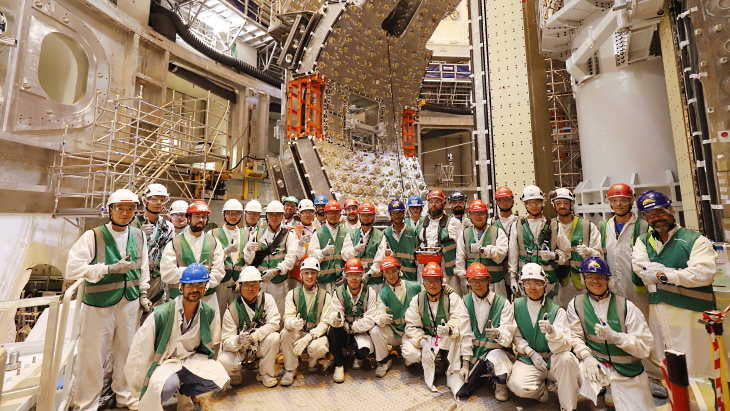

维度网讯,国际热核聚变实验堆(ITER)组织近日完成第六个托卡马克扇区模块的吊装,机器环形核心已有三分之二就位。此次吊装的扇区模块编号为#1,重约1100吨,转移作业从装配大厅延伸至托卡马克坑内,持续30小时,动员超过100人,于7月28日结束。连同吊具在内,悬吊载荷接近1400吨。

ITER的真空室是容纳聚变反应并充当第一道安全屏障的等离子体室,内部容积1400立方米,由九个楔形钢扇区组成,每个扇区高度超过14米,重440吨。组装完成后,真空室外径19.4米,高11.4米,重约5200吨;安装包层、偏滤器等内部部件后,总重将达到8500吨。每个扇区模块包含一个真空室扇区、两个环向场线圈、热屏蔽及辅助部件,并配有起重设备和稳定梁用于吊装。

真空室扇区由欧洲和韩国分担制造,其中欧洲负责5个扇区,韩国负责4个。韩国最初依据与ITER组织的协议生产2个扇区,2016年又达成额外协议,接管了原分配给欧盟的另外2个扇区的生产任务。

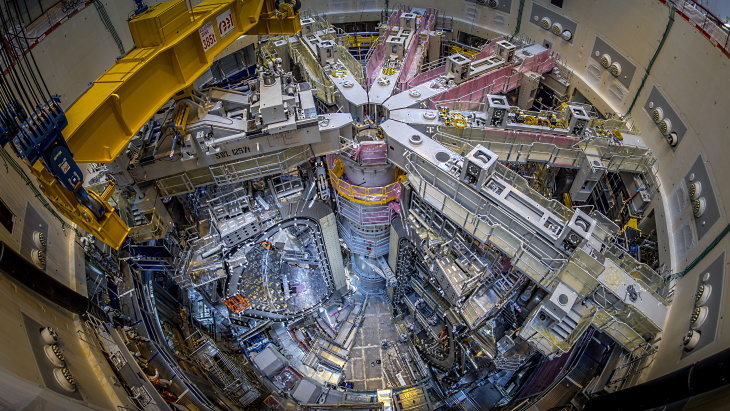

自2025年4月以来,构成ITER装置核心的扇区模块已逐步安装进托卡马克坑。随着#1模块就位,坑内现在共有六个模块,分别是#1、#4、#5、#6、#7和#8。ITER组织表示,从每次连续模块组装和吊装中积累的经验提升了工作速度、效率和可预测性,预计第七个扇区模块将在今年年底前完成转移,最后一个扇区模块有望在2027年年中安装到位。

ITER总干事彼得罗·巴拉巴斯基(Pietro Barabaschi)说,这一进展是加速机器组装方法的明显标志,团队已将每次操作中吸取的教训转化为更高效率、更强协调性和更可预测的组装顺序。

九个扇区模块全部就位后,团队将进行连接扇区的复杂工作,以完成环形室。
ITER是一个大型国际聚变项目,目标是建造托卡马克装置,证明聚变作为大规模无碳能源的可行性。其设计目标是以50兆瓦等离子体加热功率输入,实现500兆瓦聚变功率输出并持续至少400秒,运行中还需额外约300兆瓦电输入,且ITER本身不发电。项目由35个国家合作建设,欧盟承担近一半建设成本,中国、印度、日本、韩国、俄罗斯和美国六个成员分摊其余部分。工程于2010年开工,2016年ITER理事会将首次等离子体的目标日期从2018年推迟到2025年。2024年6月公布的修订后项目计划提出,到2035年实现氘-氘聚变运行,随后进入全磁能和等离子体电流运行阶段。
