澳大利亚AMPYR的270MW电池储能项目获关键并网
2026-08-08 15:57
收藏

维度网讯,AMPYR Australia已获得澳大利亚能源市场运营商(AEMO)签发的5.3.4信函,确认其位于南澳大利亚奥古斯塔港附近的270MW Northern Battery项目满足接入国家电力市场(NEM)所需的技术性能标准。该公司是一家由AGP可持续实物资产(AGP Sustainable Real Assets)支持的公用事业规模电池储能开发商。

5.3.4信函是澳大利亚并网流程中要求最严格的里程碑之一。开发商在获得该信函前,须完成电力系统建模、数百次仿真、网络研究以及与网络服务提供商举行的协作研讨会。施工期间任何可能影响项目电气特性的改动,后续都须通过单独的R1流程进行更新。该信函的取得标志着Northern Battery在财务交割和开工建设之前需克服的最后监管障碍之一已经清除,AMPYR的目标是在2026年第四季度同时完成这两项工作。

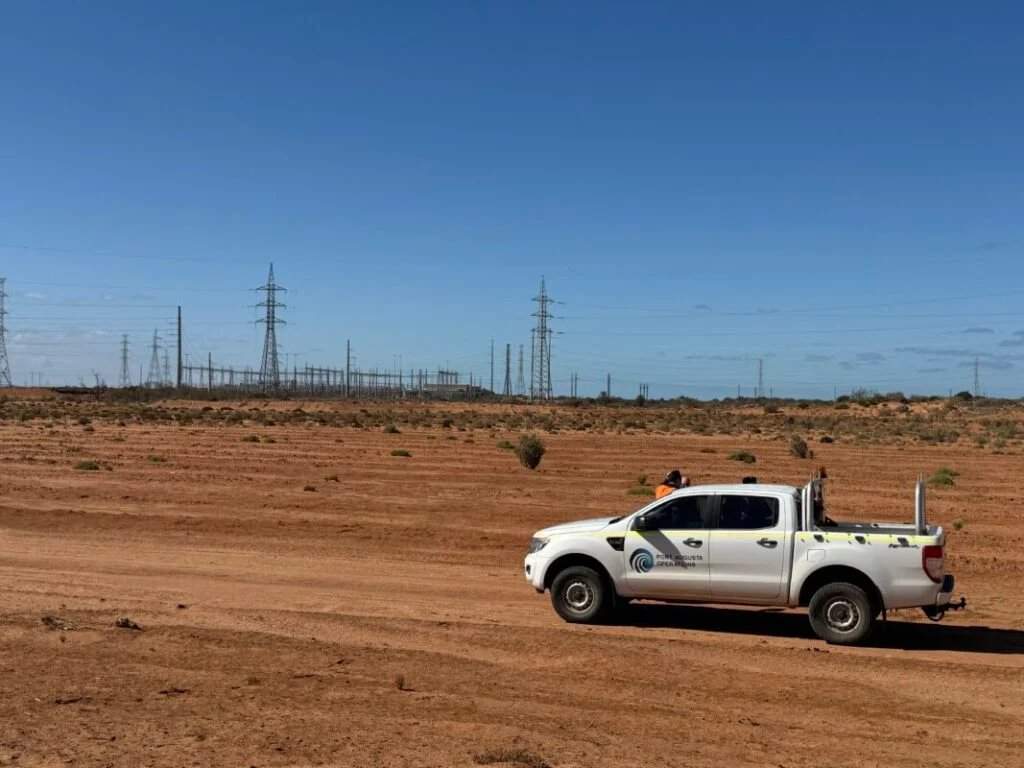

Northern Battery将建在前北方电站(Northern Power Station)旧址上。该电站是一座560MW燃煤电厂,于2016年退役,项目将重新利用奥古斯塔港场址现有的变电站基础设施,接入ElectraNet的输电网络。该场址位于南澳大利亚输电骨干的北端,使项目能够覆盖该州电网的大部分区域。

项目正与总部位于阿德莱德的Green Gold Energy(GGE)合作开发,阳光电源(Sungrow)和APD Global作为项目合作伙伴参与。AMPYR于2025年11月从GGE手中收购了Northern Battery,交易使GGE继续作为联合开发合作伙伴参与其中。据AMPYR项目页面介绍,Northern Battery铭牌容量为270MW,总储能容量为1,080MWh,配置为可在需要时作为8小时电池储能系统(BESS)运行。

该项目将采用构网型逆变器技术,使电池储能系统能够独立于常规发电电源提供电压和频率控制服务。这一配置与NEM在煤电退役背景下管理系统强度的更大转变相一致。AEMO今年早些时候进行的分析显示,构网型逆变器如今已出现在澳大利亚33.2GW NEM电池储能项目储备中的74%中,这一比例既反映了系统强度服务合同的商业激励,也反映了该技术在整个NEM中日益增长的运营经验。

AEMO的《2026年通用电力系统风险审查》(2026 General Power System Risk Review)发现,构网型BESS已展示出支持电压波形稳定性的能力,但尚未被证实能以满足最低系统强度水平所需的标准提供保护质量的故障电流。AEMO正在开展一项故障电流试验以解决这一问题。

AMPYR于2026年第四季度开工,将使Northern Battery成为南澳大利亚州在首次稳定能源可靠性机制(Firm Energy Reliability Mechanism,FERM)招标后进入实际建设的首批长时储能项目之一。该招标于2026年5月向六个项目授予了15年容量合同,Northern Battery是中标项目之一。
