中国国家电投集团广西白龙核电2号机组开工
2026-09-28 09:01
收藏

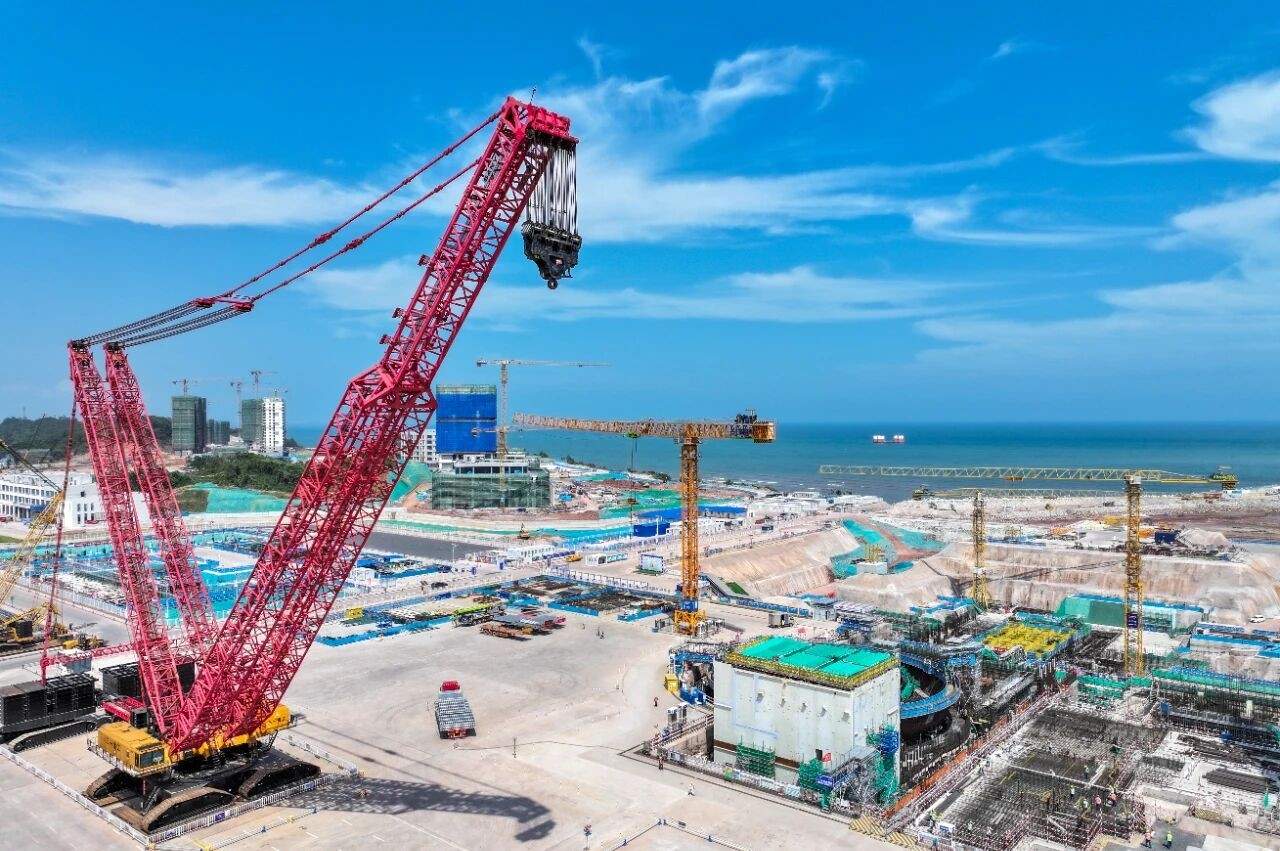

9月27日18时27分,中国国家电投集团广西核电白龙核电2号机组核岛开始第一罐混凝土浇筑(FCD),标志着白龙核电一期工程由单机组建设转入双机组全面建设新阶段。

白龙核电项目2号机组FCD采用单侧推移式连续一次性整体浇筑方式,计划浇筑混凝土约6637立方米,计划浇筑约58小时。
针对底板尺寸大、形体不规则、温控及养护难度大等施工难点多重叠加的情况,项目团队提前编制专项施工方案,落实全方位保障举措。优化单侧推移浇筑路径与工艺参数,业主、监理和总包全程旁站管控;采用低热水泥、原料降温、严控入模温度等源头控温手段,搭配智能测温系统实时监测温差,结合“覆膜保湿+动态温控”组合养护工艺,提升混凝土抗裂性能;依托智慧工程平台统筹调度,实行人员倒班作业,保障混凝土连续浇筑平稳有序推进。

白龙核电项目是中国广西建设国家综合能源安全保障区的标志性工程,位于防城港市江山半岛最南端,规划建设2台CAP1000核电机组和4台“国和一号”机组,总装机约850万千瓦,总投资约1200亿元。一期工程1、2号机组采用CAP1000三代非能动核电技术,单台机组容量125万千瓦。1号机组已于2025年12月实现FCD,目前已进入建设安装阶段,预计在2030年建成投产。
白龙核电项目一期工程建成投产后,年发电量约200亿千瓦时,每年可减少标煤消耗约600万吨,减排二氧化碳约1600万吨、二氧化硫约5.2万吨、氮氧化物约4.5万吨,减排效应相当于种植阔叶林约4.4万公顷,将对优化广西能源结构、促进节能减排发挥积极作用。
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
相关阅读

波兰SGE公司推进在英建设14座BWRX-300小堆计划
2026-09-28

爱达荷国家实验室莫兰测试平台完成乏燃料脱壳撬装装置部署准备
2026-09-28

美国参议院研议500亿美元核能综合园区规划,拟联动先进堆、废料回收与AI算力中心
2026-09-28

美国普渡大学完成全美首个核反应堆远程实时自主功率控制试验,构建跨州数字孪生闭环
2026-09-28

First Light Fusion低成本聚变压缩技术获实验验证,驱动源造价有望降低一个数量级
2026-09-28

中核工程获国际ISOP先进仪控奖
2026-09-27

美参议院举行听证会审议NLIC全生命周期创新园区计划
2026-09-27

国际热核聚变实验堆(ITER)组织副总干事罗德隆一行赴核工业西南物理研究院调研指导
2026-09-27

中国福建漳州核电3号机组稳压器吊装就位
2026-09-27

中国华南监督站护航昌江核电厂3号机组安全平稳走向商运
2026-09-27
