美国Fervo Cape Station首个33MW增强型地热模块并网发电
美国Fervo Energy宣布,其位于犹他州Beaver County的Cape Station增强型地热项目实现首次并网发电。此次送电来自项目一期首个33MW GeoBlock模块,标志着Cape Station从建设和调试阶段进入实际发电阶段。Fervo表示,这是全球首个实现并网送电的公用事业级新建增强型地热系统(EGS)项目。

Cape Station一期总规模约100MW,由3个33MW GeoBlock组成。首个模块已经实现First Power,并计划在2026年10月1日前达到合同约定的商业运行日期;另外两个GeoBlock目前正在调试,目标在2027年1月1日前达到商业运行条件。项目一期全部投运后,将形成约100MW连续地热发电能力。

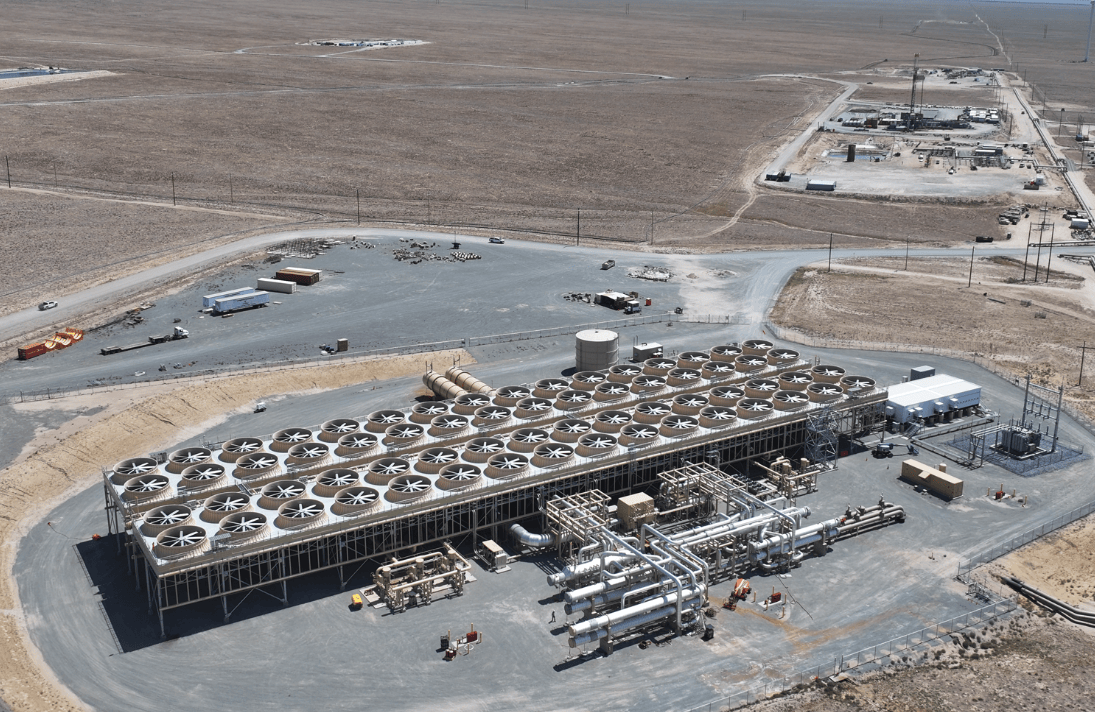

Fervo采用增强型地热系统技术,通过水平钻井、多井平台和人工储层改造,将油气行业成熟的钻完井方法引入地热开发。公司在Cape Station一期已完成首批井组钻井、压裂和完井,并将地下高温流体引入换热及发电系统。首个GeoBlock此前已完成机械完工和设备安装,目前随着井组逐步接入,发电功率还将继续提升。
Cape Station第二阶段还在建设额外400MW容量,规划采用8个50MW GeoBlock,目标于2028年投入商业运行。目前项目已经形成约900MW签约售电规模。9月1日,Fervo还与Google签署396MW购电协议,并向Google提供后续扩大约600MW采购规模的选择权。
Cape Station是Fervo从单井技术验证向大规模商业化地热开发推进的核心项目。公司此前的Project Red自2023年起已向电网供电,而Cape Station则采用多模块、规模化开发模式。首个33MW GeoBlock并网后,项目后续重点将转向一期剩余模块调试和400MW二期建设。
