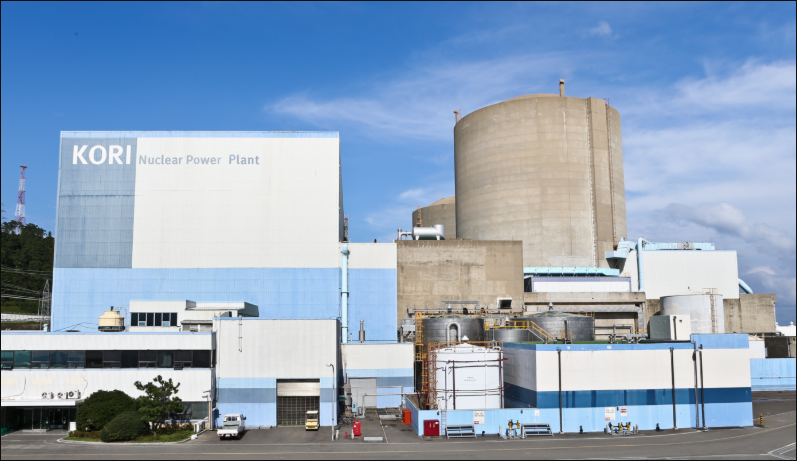

古里1号机组退役工程全面展开,“抢占1.7万亿韩元核电站退役市场”预计招标竞争激烈
2025-07-10 09:35
收藏

釜山机张郡核电站古里1号机组(压水堆,595MWe)上月26日获核安全委员会(NSSC)退役批准,正式进入退役程序。此后,韩国约100家核电站退役公司对总额超1万亿韩元的古里1号机组退役市场竞争愈发激烈。

据《釜山日报》7月9日对韩国水电原子能公司、NSSC、韩国原子能产业环境再生协会等全面调查结果显示,韩国水电原子能公司计划本月就“古里1号机组退役项目”(退役总费用1.713万亿韩元)发布最终公告,9月签署合同选定运营商。

韩国水电核电公司(KHNP)近期通过电子招标系统初步招标,仅公布资质要求(许可证要求和性能要求),计划综合考虑退役工作的可靠性、安全性和经济可行性选定运营商。目前,仅有美、德、日、瑞四国拥有核电站退役经验,韩国水电核电公司计划由国内企业主导古里1号机组退役工作,将其作为韩国国内核电站退役的试验田,外国公司仅在必要时提供有限技术咨询。

核电站退役最困难的是反应堆等放射性设备的切割和拆除。韩国水电核电公司计划通过水下切割或使用机器人远程操作完成包括反应堆设备在内的退役工作,减少工人辐射暴露。同时,计划分离古里1号机组和2号机组共用系统(管道、废液蒸发器等),避免影响古里2号机组运行。

核电站退役预计带动建筑、核电站设备及材料供应/维护、废物处理/处置等行业增长。目前韩国核电公司中拥有相关资质的约340 - 350家,其中约96家拥有核电站退役技术。按地区分,约一半(47家)集中在首都圈,23家集中在岭南地区。业内代表性公司包括Orbitech、斗山能源等,不过韩国水电核电公司因合同未完成未透露具体公司名称。

古里1号机组退役工作将分阶段进行,耗时约12年至2037年,从辐射水平较低的设施开始依次进行。本月起将拆除非管理区域内部和场内设施,目标是拆除汽轮机厂房内部设施等,工期约30个月,还将建设放射性废物处理设施。乏核燃料将在2031年前移除,放射性系统和建筑物2031年开始拆除,场址2035年开始恢复。

退役期间预计产生约17万吨放射性废物。韩国水力核电计划退役结束前组建并运营专门支援机构,逐步增加退役人员数量(目前约110人),正在设计干式储存设施储存乏核燃料,计划2032年前确保安全。

韩国水电原子能公司与相关公司计划通过古里1号机组退役项目,开发反应堆退役设计和切割等技术及相关设备,确保专业核心技术和业绩。随着古里1号机组退役,预计到2050年全球约500万亿韩元的核电站退役市场规模将进一步扩大,但目前全球214座永久关闭的核电站中仅25座退役,占比11.7%。
