荷兰氢气网络建设延期但获持续政策支持
2025-07-22 14:47
收藏
荷兰国有天然气运营商Gasunie近日确认,该国国家氢气输送网络建设将推迟至2033年完成,预算从15亿欧元增至38亿欧元。尽管面临工期延误和成本上升,该项目仍获得政府坚定支持,被视为能源转型的关键支柱。

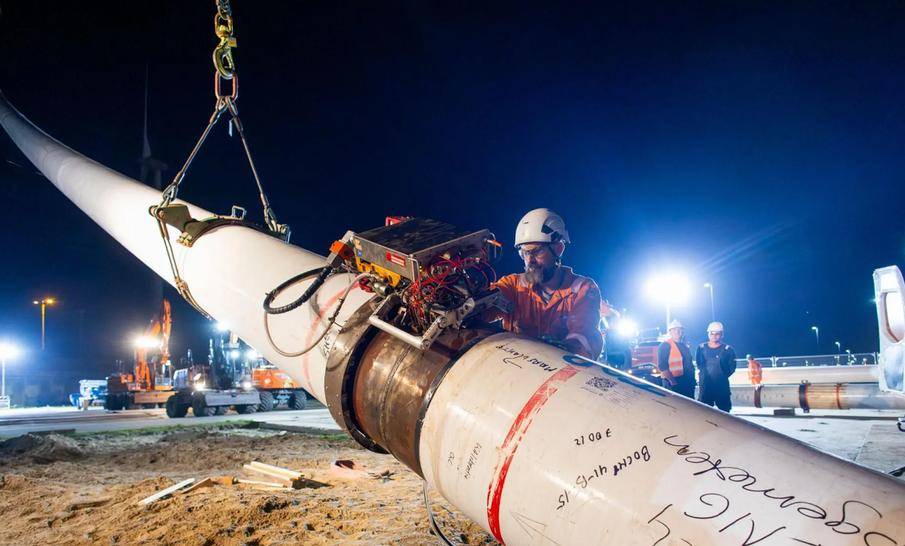

Gasunie在2025年上半年报告中指出,许可审批复杂性和成本上涨是主要延期原因。鹿特丹至佩尔尼斯段管道仍计划2026年建成,但原定2030年完工的全国网络将推迟三年。公司表示:"能源转型需要坚持不懈,过程中必须做出调整。"
荷兰政府推出新政策加速氢能应用,要求燃气电厂2030年前混掺1%氢气,2035年提高至5%。同时,HyStock储氢设施已获四个盐穴临时许可,预计2030年投运。Gasunie承诺追加8.877亿欧元投资,其长期战略包括到2030年投入120亿欧元建设氢能、碳捕集等基础设施。
国际项目进展顺利,德国氢气管道改造稳步推进。鹿特丹港的Porthos碳捕集项目计划2026年投运,将支持蓝氢生产。Gasunie强调,氢能仍是未来能源系统的核心要素,政府已承诺在项目初期表现不佳时提供公共资金支持。
