印度戈勒克布尔核电站二期蒸汽发生器开工运行

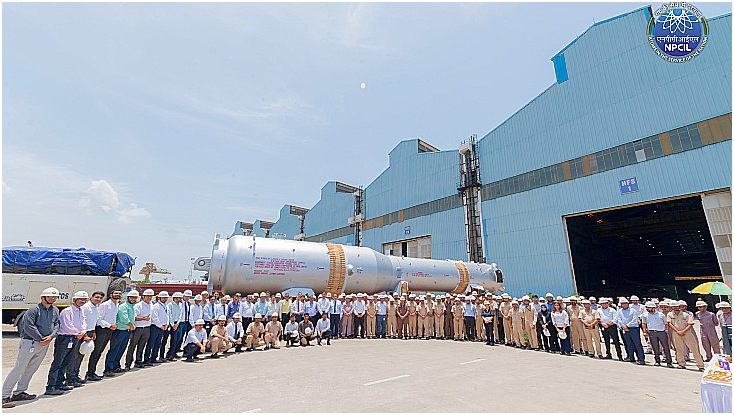

近日,印度核电公司(NPCIL)和L&T重型工程公司举行开工仪式,标志着戈勒克布尔核电站二期蒸汽发生器竣工并投入运行。印度核电公司称赞这一主要部件的完工是印度核能扩张的“重要一步”。

该公司表示,该蒸汽发生器提前七个月制造并发货,彰显了印度工业快速、高质量交付关键核部件的能力。印度核电公司率先拥有10座自主设计的700兆瓦重水力压水堆(PHWR),这一成就为积极扩张战略奠定基础,也强化了其对印度到2047年实现100千兆瓦核电容量愿景的承诺,确保为“Viksit Bharat”(印度政府到2047年将印度打造为完全发达国家的战略)提供可靠、清洁和可持续的能源。
蒸汽发生器是一种热交换器,能将反应堆堆芯产生的热量从反应堆冷却剂转化为蒸汽,为涡轮发电机提供动力。其中,反应堆冷却剂系统称一回路,产生蒸汽的系统称二回路。
戈勒克布尔核电站全名为“戈勒克布尔哈里亚纳核电站”(Gorakhpur Haryana Anu Vidyut Pariyojana,缩写为GHAVP),将建设四座印度设计的700兆瓦重水反应堆(PHWR),分两期建设。印度原子能监管委员会(AERB)于2015年颁发选址许可证,政府于2014年批准前两座机组的行政与财政批准。戈勒克布尔核电站3号和4号机组是2018年获得政府行政与财政批准的十座700兆瓦重水反应堆之一,将以“机组群”模式建设。
戈勒克布尔核电站1号和2号机组挖掘工作于2018年在现场启动,外围建筑物和结构建设正在进行,但因需额外地面加固,主核岛建设工作推迟。根据最近提交给印度议会的书面答复,前两台机组目前预计于2031 - 2032年完工。
相关推荐

意大利Energy Dome将在亚利桑那州部署19兆瓦二氧化碳电池储能项目
2026-06-16

罗马尼亚Gura储能项目150兆瓦一期投运
2026-06-16

荷兰政府2个1吉瓦海上风电场上调招标上限
2026-06-16

澳大利亚能源枢纽配置850兆瓦风电项目
2026-06-16

南非Phelan Green可持续航空燃料项目规划年产14万吨
2026-06-16

法国海上风电项目完成500兆瓦首台风机安装
2026-06-16

波兰格但斯克获4200万欧元垃圾发电资金
2026-06-16

约旦马斯达尔推进2吉瓦风电项目
2026-06-16

澳大利亚新南威尔士州支持1吉瓦电池储能建设
2026-06-16

立陶宛光储项目25兆瓦电池临近投运
2026-06-16
最新简讯
