阿尔及利亚比斯卡拉光伏项目主变压器进场

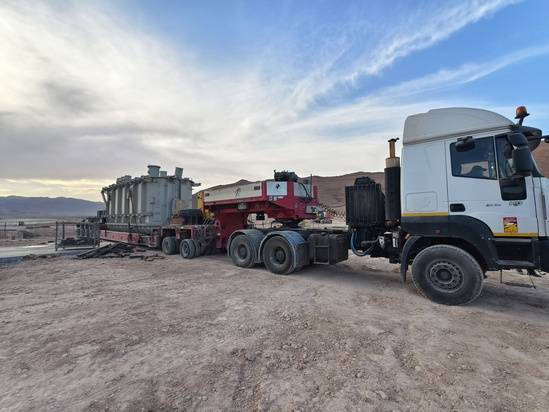

8月19日,阿尔及利亚比斯卡拉220MW光伏项目的核心设备主变压器顺利抵达现场。

主变压器作为光伏电站升压站的“心脏”,承担着电能输送与转换的核心职能,其顺利安装是项目建设中最关键的一环。本次就位的主变压器由中国制造,技术性能达到国际先进水平。单台主机重量达126吨,装配后总重达185吨。设备体积大、重量大,对运输和安装精度提出了极高要求。
为确保运输与就位万无一失,项目部提前数月进行周密部署,联合运输单位多次实地勘测路线,制定了详细的运输、卸车方案及安全应急预案。运输期间,安排专人全程护送,实时监测设备状态。抵达现场后,在现场总指挥的统一协调下,作业人员运用液压平板车运输、大型移动式航吊和液压顶推滑移等先进工艺,克服了阿尔及利亚当地道路条件复杂等不利因素,历时四天完成356公里的长途运输,并经过18小时连续精细作业,最终将“巨无霸”级设备毫厘不差地安装就位。整个过程安全、有序、精准可控。主变压器的顺利就位,标志着项目正式进入电气安装的关键阶段,为后续安装调试工作赢得了宝贵时间,也向项目整体投运目标迈出了坚实的一步。
电建市政项目部将立即组织开展变压器附件安装、抽真空、注油及试验调试等后续工作,全力以赴推动这颗“电力心脏”早日跳动起来,为项目按期实现并网发电提供坚实保障。
