德国系统集成商Intilion近日宣布,已为瑞士规模最大的独立电池储能系统(BESS)之一完成全部核心组件交付,涵盖电池容器、变压器、逆变器、控制器及电缆等关键设备。该项目位于卡佩尔,由Intilion于去年12月从瑞士能源企业Primeo Energie承接,总容量达25 MW/65 MWh,原计划于今年春季启动建设。

为确保物流效率与现场适配性,Intilion采用定制化交付方案:所有组件从中国BESS工厂启运后,经鹿特丹通过内陆水路转运至比尔斯费尔登,规避了公路运输所需的跨境特殊审批流程。同时,应Primeo Energie要求,组件暂存于项目现场附近的仓库,实现“按需分批交付”,与施工进度无缝衔接。Intilion表示:“这一模式不仅缩短了现场存储周期,还降低了因天气或进度波动导致的物流风险。”

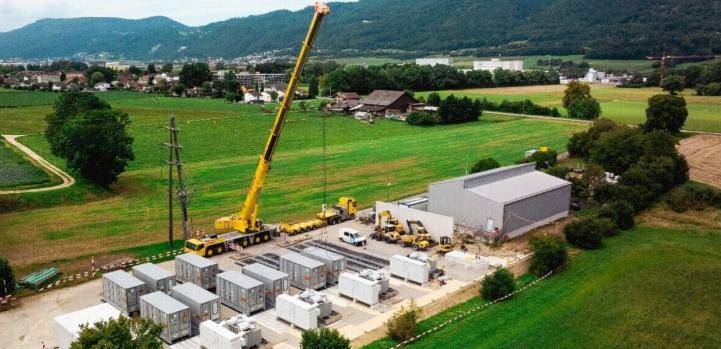

目前,项目团队正推进组件组装、接线及安装工作,为后续系统调试做准备。此次交付的BESS采用模块化设计,可灵活扩展容量以适应电网调峰、可再生能源整合等多元需求。行业分析指出,随着欧洲能源转型加速,此类高安全性、长寿命的储能系统需求将持续增长。
