审计宣布尼鲁姆杰赫勒姆水电项目失败
2025-09-08 14:48
收藏

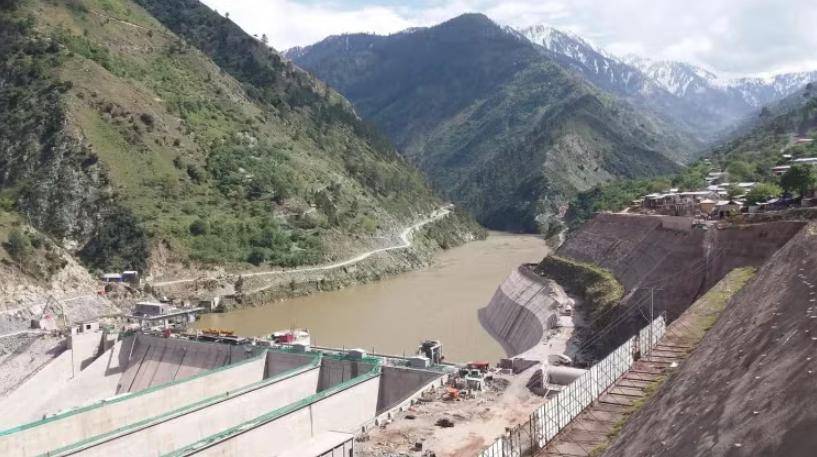

尼鲁姆杰赫勒姆水电项目,曾被视为巴基斯坦清洁能源发展的重要一步,却在2022-23财年完成的严厉绩效审计中被宣布失败。该项目原计划年发电量达5150吉瓦时,旨在巩固巴基斯坦对尼勒姆河/基申甘加河的水权,然而,几乎所有主要目标均未达成。官方报告明确指出:“项目未能实现预期效益,包括按计划发电、确立水权、出售碳排放额度及完成环保缓解措施。”

尼鲁姆杰赫勒姆水电项目原定八年完工,预算845.02亿卢比,但实际耗时长达十六年,截至2023年6月,总成本已飙升至4234.46亿卢比,超支高达3389.44亿卢比。审计报告严厉批评:“由于未遵循《发展项目手册》指导方针,项目工期超支九年,成本大幅增加。”近年来,项目发电量更是一度锐减至2476吉瓦时,不足目标的一半,随后又因尾水隧道坍塌,于2022年7月6日全面停运,遭遇重大挫折。
项目延误还导致巴基斯坦失去了对印度在尼勒姆河/基申甘加河的优先水权。国际仲裁法院裁定,印度在相关水电项目上的行动更为积极,从而获得了优先权。此外,项目未能按清洁发展机制获得预期收入,管理层也因未遵守规定而未能获得国际碳信用额。环境问题同样严峻,规划阶段环境研究不当,导致河流流量减少,对穆扎法拉巴德市造成不利影响。审计报告结论与公众失望情绪相呼应,直言:“发电站TRT严重坍塌,质疑设计与工程质量,既无法实现预期发电效益,也无法确立水权。”报告呼吁紧急改革,追究责任,并完成未尽的项目义务。
相关推荐

土耳其Türk Telekom以绿色通信技术降低网络能耗
2026-06-05

特朗普宣布:美国政府将提供数亿美元资金,支持本国燃煤发电厂扩大产能、改造升级,以及建设新的煤炭出口基础设施
2026-06-05

6月5日能源出海观察:全球能源项目正在从“装机扩张”转向“系统重构”
2026-06-05

中国平煤神马发布冲击地压技术攻关榜单
2026-06-05

斯巴鲁7月在日本推出Levorg Layback混动版,油耗19km/L
2026-06-05

智利等地锂开采面临环境与社会代价 每吨需水200万升
2026-06-05

中国安徽新修订矿区生态保护修复条例9月施行
2026-06-05

美国Hendrickson伊利诺伊州太阳能农场投运
2026-06-05

中国浙江华电乌溪江混蓄电站298兆瓦机电安装启动
2026-06-05

中国青海海西州与可胜技术签署战略合作协议
2026-06-05
最新简讯
1
印度IIT Delhi联合美国Cadence建设AI半导体设计实验室
2
土耳其Türk Telekom以绿色通信技术降低网络能耗
3
特朗普宣布:美国政府将提供数亿美元资金,支持本国燃煤发电厂扩大产能、改造升级,以及建设新的煤炭出口基础设施
4
乌兹别克斯坦与芬兰Elisa探讨5G和AI网络合作完善中亚数字基础设施
5
韩国SK电信推进蔚山AI数据中心49%股权融资
6
中国IPC CEMAC电子制造年会9月在上海聚焦先进封装与智能制造
7
6月5日能源出海观察:全球能源项目正在从“装机扩张”转向“系统重构”
8
俄罗斯MegaFon联手阿帕季特建设工业Private 5G
9
印度尼西亚Telkom推进巴淡岛数据中心扩容承接区域AI需求
10
中国台湾光宝科技联合新加坡SUTD推进5G AI-RAN商用化
