台湾大彰化海上风电场因电缆损坏调整投产时间
2025-09-09 10:47
收藏
丹麦能源企业Ørsted近日宣布,其在台湾开发的大彰化2b海上风电项目,因出口电缆受损,预计投产时间将推迟至2026年第三季度,较原计划的2024年底有所延后。该风电场位于彰化县海岸35至60公里处,装机容量为300兆瓦,属于总规模920兆瓦的大彰化2b及4号海上风电项目的一部分。

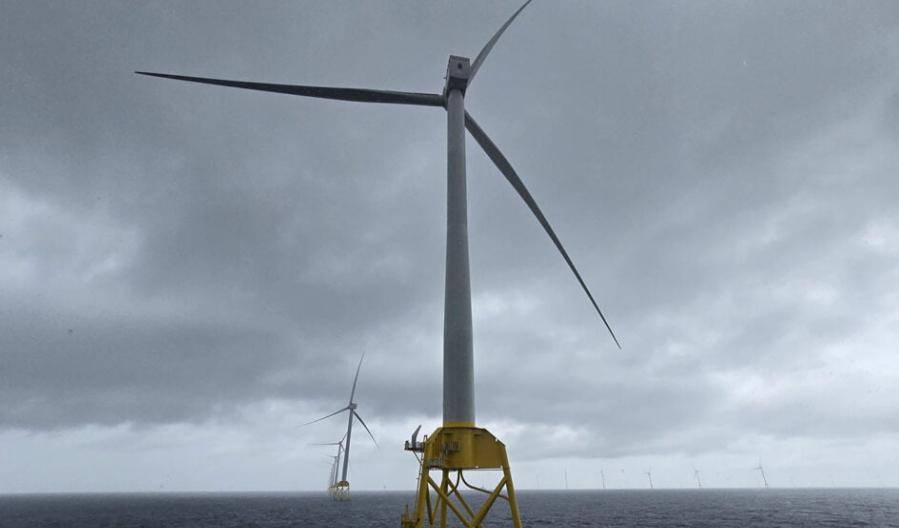

目前,风电场建设正在推进。所有吸力桶式导管架基础已完成安装,风力涡轮机的吊装工作也在进行中。今年4月,首台西门子歌美飒14兆瓦风力涡轮机成功架设。开发商表示,尽管电缆修复导致大彰化2b部分并网时间推迟,但其余涡轮机的安装计划未受影响,相邻的大彰化2a风电场运营也不会因此次事件而变化。
Ørsted在投资者更新报告中指出:“尽管出现延迟,但签署大彰化2b部分撤资协议的进程仍在按计划进行,预计将于2025年签署协议。交易的完成取决于大彰化2b的全面投入使用。”此次延期预计将对公司2025年的财务表现产生影响,包括减少发电收入及造成约3亿丹麦克朗的EBITDA负面影响。加之夏季海上风速低于往年,公司已将2025年全年EBITDA预期从原先的250-280亿丹麦克朗下调至240-270亿丹麦克朗。
大彰化海上风电项目全部投产后,将安装66台大型风力发电机组,为台湾地区提供可再生能源电力。此次电缆损坏事件凸显了海上风电建设过程中面临的技术与运营挑战。
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
相关阅读
相关视频
风机正面硬刚17级台风?中国海油 :没问题!且只允许小于1度的摆幅!
00:00:32
风力发电机 它真正伟大的地方,并不是创造能源。而是把一种无法控制的自然力量,通过人类工程技术,一步步变成稳定可靠的电能。你看到的是一台旋转的风机。但它背后运行的,是人类与自然力量之间的一场精密合作。#原理 #科普 #科普一下 #风力发电
00:04:50
叶片尖端时速超 200 公里,看似慢吞吞,发电量远超想象 #风力发电 #风能 #科技 #科普
00:05:19
它不是环保玩具!风电正在改写百年能源竞争规则。#能源 #工业 #科技 #风电 #风力发电
00:03:55
为什么全世界的风力发电机只有三片叶子? #科普 #涨知识 #风力发电叶片 #风力发电
00:00:58
