陆丰核电5号机组主变压器及高压厂用变压器全部吊装就位
2025-09-12 13:34
收藏
9月9日,陆丰核电5号机组最后一台高压厂用变压器平稳落位,标志着该机组主变压器及厂用变压器吊装工作圆满完成。这一重大工程节点为后续500千伏倒送电及冷试工作奠定了坚实基础。

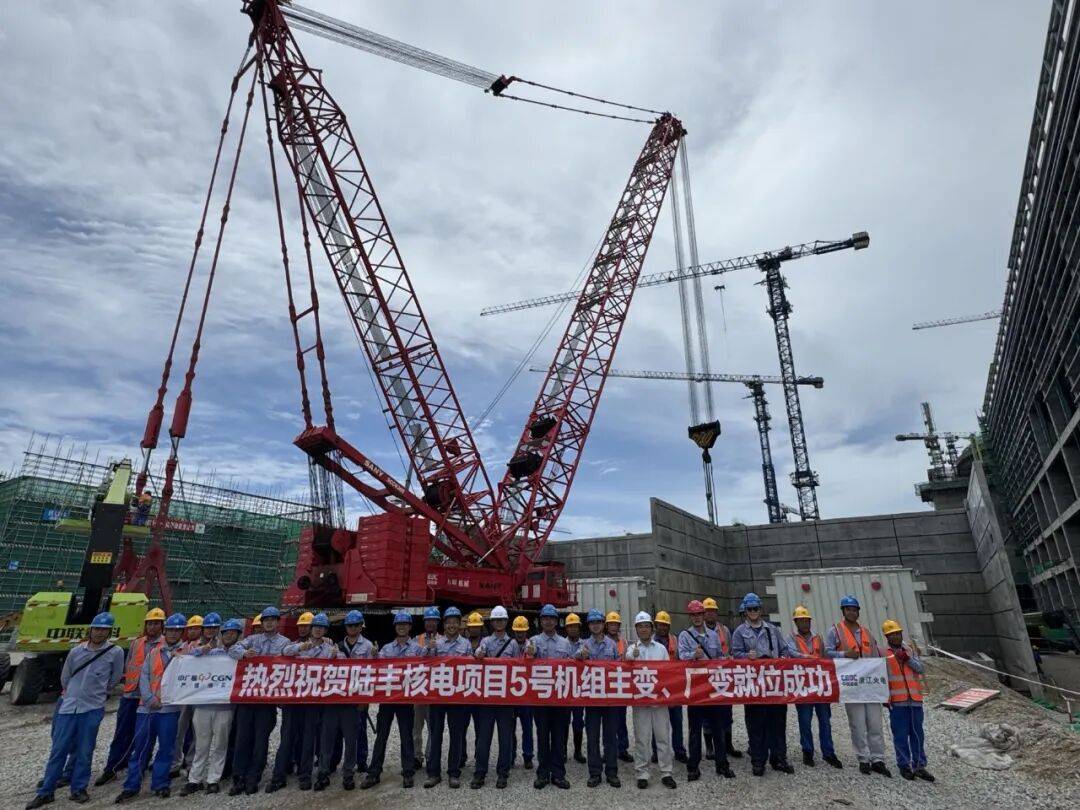

历经7天连续作业,陆丰核电5号机组3台主变压器、2台高压厂用变压器于9月9日全部吊装就位。此次吊装的主变压器额定容量达450MVA,单台总重量达345吨。高压厂用变压器额定容量为88/44-44MVA,单台总重量125吨。这些“巨无霸”设备精准就位于主变压器及厂用变压器平台,整个吊装过程平稳有序,安全质量全面受控,充分展现了项目团队的专业能力和协同水平。

在吊装工作开始前,陆丰核电联合工程公司及相关单位,积极协调推动变压器平台施工、运输通道和吊装站位点土建回填工作,并根据现场进展科学安排设备发货计划,确保设备出厂质量万无一失。
各方通力合作,最终实现了主变压器和厂用变压器的高质量吊装就位。此次吊装工作的顺利完成,不仅为后续500千伏倒送电及冷试创造了有利条件,也为推动陆丰核电高质量建设提供了有力保障。
相关推荐

日本丰田申请氢动力电动汽车专利
2026-05-05

南非EGA在帕尔启用太阳能电池板制造工厂
2026-05-05

美国Turner Industries在路易斯安那州扩建核制造设施
2026-05-05

菲律宾推进光伏制造本地化计划
2026-05-05

GPS Renewables获印度首个乙醇制航空燃油EPC合同
2026-05-05

加拿大达灵顿SMR项目完成Basemat模块安装,创G7国家首个SMR里程碑
2026-05-05

俄罗斯斯摩棱斯克(Smolensk)核电站2号机组大修结束,提前恢复满负荷运行
2026-05-05

越南庆和省全力推进宁顺1号和2号核电站建设,确保5年内完工
2026-05-05

土耳其阿库尤(Akkuyu)核电站1号机组完成被动式散热系统安装
2026-05-05

印度坎德拉港开建首座绿色甲醇工厂 年产能1.8万吨
2026-05-05
最新简讯
1
马来西亚浮罗交怡启动2.4亿令吉水利建设项目 提升日供水至4500万公升
2
马来西亚沙巴州推进三大新工业园区发展 推动制造业与投资增长
3
美国Lucid Motors联合优步Nuro推出自动驾驶出租车
4
巴西Retrak投资1300万雷亚尔更新巴西叉车租赁车队
5
美国ZF PowerLine变速箱将应用美国Capacity码头牵引车
6
马来西亚柔佛摄政王呼吁联邦政府加速推进新山轨道交通系统项目
7
荷兰Van der Vlist部署首辆氢燃料卡车
8
澳大利亚北领地道路升级获6000万澳元资金 重点修复雨季损毁路段
9
日本丰田申请氢动力电动汽车专利
10
智利总统宣布逾8000亿比索公路建设计划 投资规模为近数十年平均五倍
