沙湾拿吉风电项目即将完工,有望于2025年底投入商业运营
2025-09-18 15:45
收藏

据沙湾拿吉电台报道,沙湾拿吉省沙湾一号风电项目进展顺利,已完成85%,预计2025年底投入商业运营,电力将出口至越南。

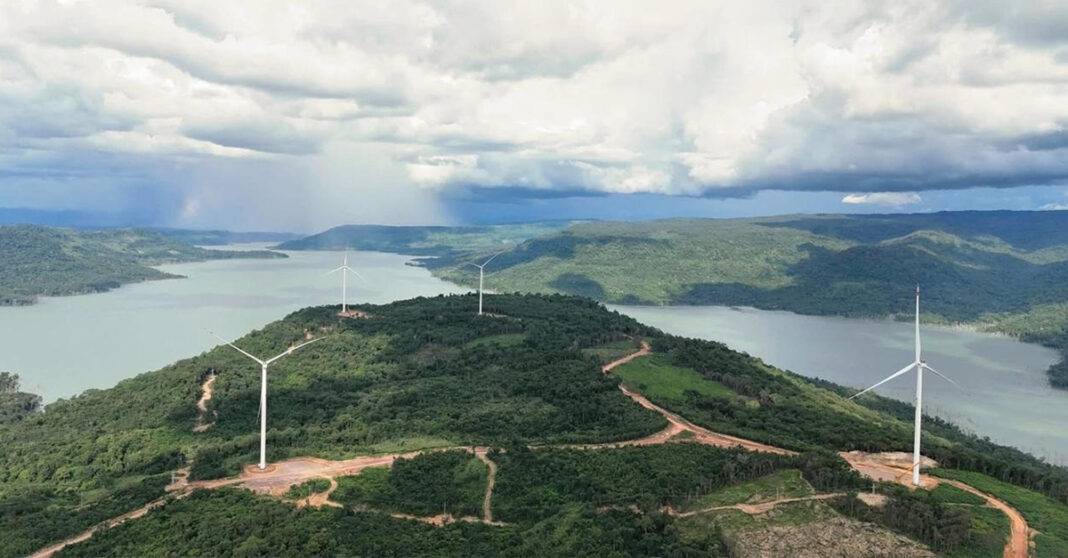

沙湾拿吉省农县和平县的沙湾一号风力发电厂。(图片来源:沙湾拿吉电台)

该项目位于Phin和Nong两县,第一期计划装机容量300兆瓦(MW),包含48台风力涡轮机,高130米,叶片长83米。截至9月,已安装29台涡轮机,通道、场地准备和输电线路建设也取得实质性进展。该项目总装机容量达495兆瓦,总投资约7.68亿美元,其中一期投资超4.9亿美元,将依据为期25年的出口合同向越南供电。项目于2024年9月获老挝政府批准,目前已完成详细设计、设备运输和220千伏输电线路安装等主要工程,当前施工重点涵盖风电机组基础、安装、220千伏变电站、35千伏输电线路及永久性设施建设。第二阶段将新增32台涡轮机,总容量195兆瓦,预计2027年投入商业运营。

在沙湾拿吉省农县,另一个大型风力发电项目正在建设中。老挝政府于2025年2月与Chitchareune建筑有限公司签署协议,将开发一座1200兆瓦的风力发电厂,目标自2027年底起向越南出口电力。项目总投资约19亿美元,一期工程预计2027年底发电,二期工程预计2030年投产。目前,可行性研究即将完成,项目特许权合同预计2026年第二季度签署。

此外,老挝8月下旬启动了东南亚最大的陆上风电场——600兆瓦季风风电项目,该项目横跨色公省德昌县和阿速坡省桑赛县,作为亚洲首个跨境可再生能源项目,也将向越南输送电力。
