云南弥勒大麦地光伏电站实现并网

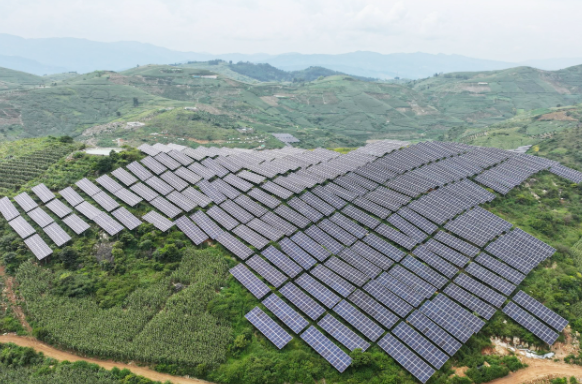

由贵州工程公司承建的云南省弥勒市大麦地光伏电站项目已顺利实现并网发电,标志着该项目正式投入运营阶段。这座山地光伏电站位于云南省红河哈尼族彝族自治州,海拔介于1320米至2020米之间,占地面积约1860亩。
该山地光伏电站直流侧设计容量79.3兆瓦,交流侧容量63.95兆瓦。项目新建非架空电缆26.5公里,通过4回35千伏集电线路接入新建升压站。自2025年4月开工建设以来,项目团队克服了山区地形复杂、坡度陡峭及大型机械进场困难等挑战。
面对施工难度,项目团队采用多线并行策略,同步推进设备采购与现场施工。在材料运输环节,创新运用"货运车+山地爬山虎+无人机+马帮"的多级接力方案,适应了狭窄便道和陡峭山坡的运输需求。针对跨越电力线的施工难点,团队使用无人机展放绝缘导绳,确保作业安全。这些措施为复杂环境下的山地光伏电站建设提供了实践经验。
项目全面投运后,每年可提供约1.04亿千瓦时的绿色电力。与同等规模的火电相比,每年可节约标准煤3.17万吨,减少二氧化碳排放6.66万吨。在建设期间,这项山地光伏电站工程为当地创造了300多个就业岗位,并带动了周边四个乡镇的产业发展。
该项目的成功并网,为相似地理条件下的新能源建设提供了参考案例,对促进区域能源结构优化具有积极意义。
相关推荐

日本丰田申请氢动力电动汽车专利
2026-05-05

南非EGA在帕尔启用太阳能电池板制造工厂
2026-05-05

美国Turner Industries在路易斯安那州扩建核制造设施
2026-05-05

菲律宾推进光伏制造本地化计划
2026-05-05

GPS Renewables获印度首个乙醇制航空燃油EPC合同
2026-05-05

加拿大达灵顿SMR项目完成Basemat模块安装,创G7国家首个SMR里程碑
2026-05-05

俄罗斯斯摩棱斯克(Smolensk)核电站2号机组大修结束,提前恢复满负荷运行
2026-05-05

越南庆和省全力推进宁顺1号和2号核电站建设,确保5年内完工
2026-05-05

土耳其阿库尤(Akkuyu)核电站1号机组完成被动式散热系统安装
2026-05-05

印度坎德拉港开建首座绿色甲醇工厂 年产能1.8万吨
2026-05-05
最新简讯
1
马来西亚浮罗交怡启动2.4亿令吉水利建设项目 提升日供水至4500万公升
2
马来西亚沙巴州推进三大新工业园区发展 推动制造业与投资增长
3
美国Lucid Motors联合优步Nuro推出自动驾驶出租车
4
巴西Retrak投资1300万雷亚尔更新巴西叉车租赁车队
5
美国ZF PowerLine变速箱将应用美国Capacity码头牵引车
6
马来西亚柔佛摄政王呼吁联邦政府加速推进新山轨道交通系统项目
7
荷兰Van der Vlist部署首辆氢燃料卡车
8
澳大利亚北领地道路升级获6000万澳元资金 重点修复雨季损毁路段
9
日本丰田申请氢动力电动汽车专利
10
智利总统宣布逾8000亿比索公路建设计划 投资规模为近数十年平均五倍
