匈牙利保克什核电站新机组获施工许可,首批混凝土浇筑工作2月正式开展
2025-11-07 17:27
收藏
匈牙利原子能管理局近日颁发关键施工许可证,为保克什核电站(Paks)扩建项目——Paks II浇筑第一道混凝土扫清障碍。项目公司透露,海事安全局(HAEA)已批准5号机组控制楼、辅助楼及技术服务楼的施工许可,并就核岛土壤改良部分调试作出积极决定,这标志着项目正式进入混凝土浇筑阶段,包括核岛基础板施工等核心工程。
保克什核电站位于布达佩斯以南100公里处,现役四座俄罗斯提供的VVER-440压水反应堆,自1982年至1987年陆续投运。根据2014年签署的政府间协议,俄罗斯将提供两座VVER-1200反应堆,并配套100亿欧元贷款,覆盖项目80%的建设成本。施工许可申请于2020年提交,历经两年审核后于2022年8月获批,施工时间表于2023年敲定。原计划今年启动混凝土浇筑,目标2030年代初将新机组并入电网,而目前预计首批混凝土将于2月份浇筑,项目将正式进入在建核电站行列。

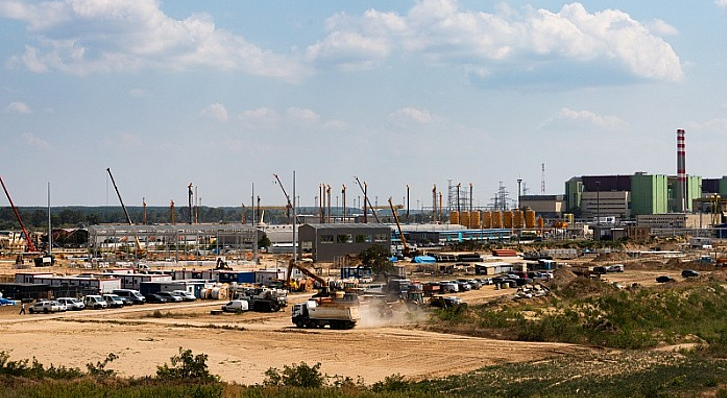

俄罗斯国家原子能公司强调,相关许可证涵盖核岛建筑,确认项目符合国际、欧洲及匈牙利核安全标准,综合安全方案涵盖主动与被动系统,确保全面达标。匈牙利外交部长彼得·西雅尔多在巴黎世界核能展览会上透露,项目已挖掘200万立方米土方,打入4.3万根水泥柱,30栋建筑竣工,另有50栋在建。长周期部件由法、德等六国企业参与制造,而关键反应堆内部组件及蒸汽发生器则由俄罗斯国家原子能公司生产。尽管欧洲法院9月裁定欧盟委员会需重新审查国家资助计划合规性,但匈牙利官员表示,法院裁决不会影响项目进度
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
相关阅读

美国国防高级研究计划局推进空间核反应堆自主运行
2026-11-01

韩国斗山将为NuScale小型模块化反应堆制造压力容器
2026-11-01

中国山东海阳核电5号机组核岛开工建设
2026-10-31

美国桑迪亚实验室获拨338万美元研发下一代核反应堆燃料
2026-10-31

美国能源部选定8个核燃料研发项目
2026-10-31

波兰3750兆瓦首座核电站申请前期工程许可
2026-10-31

美国Centrus发运首台新造铀浓缩离心机
2026-10-31

俄罗斯浮动核电站承担部分城市供热负荷
2026-10-31

美国Antares与BWXT签署1公吨铀TRISO燃料采购协议
2026-10-31

韩国水电与核电公司终止捷克杜科瓦尼核电站施工分包谈判
2026-10-30
