中核机械工程完成海阳核电4号机组SC结构15层整圈吊装
2025-11-10 17:05
收藏

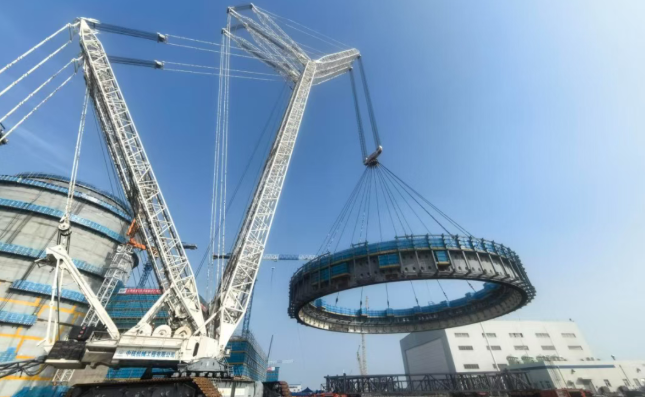

11月9日16时09分,中核机械工程圆满完成海阳核电二期4号机组屏蔽厂房第15层整圈SC结构的吊装工作,总历时3小时02分钟,整个井然有序、安全可控,模块就位精准。

SC结构第15层是AP1000核电机组钢制安全壳的重要组成部件,整体呈中空圆柱形,由48个子模块拼接而成,总重量超750吨。项目部选用3200吨履带吊为主吊设备,搭配专用SC结构环形吊具,通过精准受力分配确保吊装全程平稳安全;加之每个子模块均设有专属就位基准线,需与核岛对应位置精准对中,进一步提升了对吊装精度的把控标准,考验着团队的技术实力与操作水准。

吊装筹备阶段,项目团队科学规划施工全流程,对3200吨履带吊开展全方位维护保养与隐患排查,结合现场实测数据与计算机模拟分析,精准规划吊车转场行走路线及站位,同步完成超起配重优化布置。同时运用有限元分析法,针对吊装过程中吊车关键受力部位实施专项监测,动态调整受力参数与模块配重。在团队密切协作、高效联动下,经起钩、提升、回转、行走、下落等一系列规范操作,该模块精准一次就位,圆满达成吊装目标。

当前正处于项目二期与三期工程承上启下的关键节点,项目党支部充分彰显战斗堡垒作用,党员骨干主动亮身份、扛重任、冲在前。一方面积极联动上游单位统筹规划施工部署,与兄弟单位合力协同攻坚,高效完成吊装场地清理;另一方面,党员技术骨干坚守关键岗位,全程监护施工全流程,将“敢啃硬骨头”的拼搏精神与“严、慎、细、实、快、准”的工作作风深植现场,用实干汗水书写了党建与生产深度融合的亮眼答卷。
