中国新疆伊吾300兆瓦风电项目完成化学储能设备吊装
2025-12-07 07:11
收藏

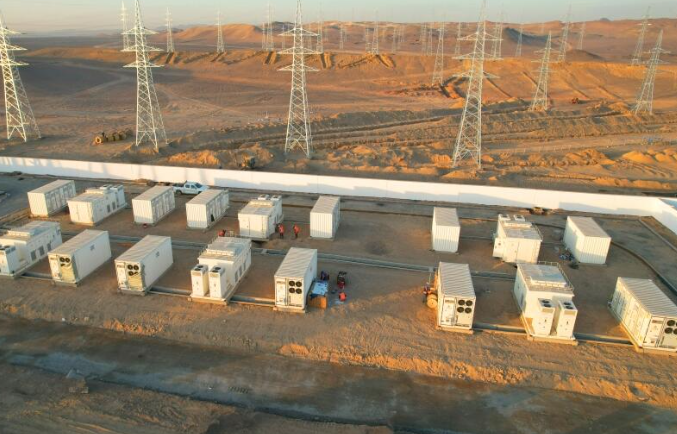

近日,新疆伊吾300兆瓦风电项目顺利完成化学储能设备的吊装作业。该项目位于新疆维吾尔自治区哈密市伊吾县淖毛湖区域,总装机容量为300兆瓦,共安装30台单机容量10兆瓦的风力发电机组,并新建35千伏集电线路。项目配套建设储能系统,配置比例为10%且持续时间为2小时,本次吊装的储能设备包括12台电池舱和6台PCS一体舱。

为保障吊装作业安全有序进行,项目部提前制定了专项施工方案,并与业主及监理单位保持沟通,严格按照设备进场、验收、吊车就位及设备就位的标准化流程组织施工。针对重达43吨的单个电池舱,项目选用130吨汽车吊进行作业,在7米作业半径内完成吊装。施工过程中,通过安全技术交底、全程旁站监督及吊装后复核等一系列措施管控安全与质量。在全体人员的协作下,所有化学储能设备在两天内完成吊装。
