中国内蒙古巴林左旗独立储能项目并网投运
2025-12-26 11:29
收藏
12月24日,内蒙古能源集团巴林左旗40万千瓦/160万千瓦时独立储能项目反送电一次成功,顺利实现并网。该项目是内蒙古能源集团在赤峰地区首个并网投运的独立储能项目,预计年均上网电量约3.5亿千瓦时。

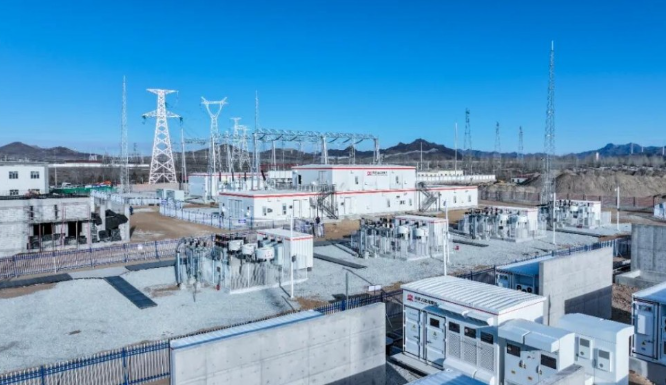

该项目建设了一套40万千瓦/160万千瓦时的电化学储能系统,满功率充放电时间均为4小时,同时配套建设了升压站。储能系统基于磷酸铁锂电池技术,具有响应速度快、能量密度高等特点。项目采用的液冷储能系统集装箱,其散热效率适合大规模和长时储能场景应用。
项目整体采用预制舱布置方案,共配置80套变流升压舱,每套匹配4个电池舱。该系统能够参与电网调峰、调频,为电网稳定运行提供支持。
项目于今年9月中旬开工建设,从开工到并网用时约100天。建设期间,项目团队协调多方力量,克服工期紧张等挑战。并网前,对全站设备进行了多轮检查与调试,确保了并网过程顺利进行。
本文来自全球互联网及战略合作伙伴信息的编译与转载,仅为读者提供交流,有侵权或其它问题请及时告知,本站将予以修改或删除,未经正式授权严禁转载本文。邮箱:news@wedoany.com
最新简讯
相关视频
告别等待!电站级钠电整装方案来了#宁德时代 #储能 #钠离子电池 #储能系统 #钠电
00:05:22
奇幻华电之沙海能源新图鉴#央企AI视界
00:04:08
山西朔州市新能源重点项目!国家电投中宇怀仁100兆瓦光储一体化项目(二期)全容量并网#工程建设 #山西dou知道
00:00:05
广东省“先立后改”规划建设重大项目!大唐潮州电厂5-6号机组项目5号机组水压试验一次成功#工程建设 #广东dou知道
00:00:05
暴雨天电车泡水有多危险?这块电池先挨重击、刮底、撞柱,再泡水半小时 全程不进水、不起火、不爆炸。16000吨一体压铸,天生无缝,汛期开车更放心#马赫电池 #新能源汽车 #电池安全 #防汛
00:01:19
相关推荐

德国Revolta推出20kWh高压钠离子家用电池
2026-07-25

晶科拿下100MWh欧洲储能订单!
2026-07-25

葡萄牙Hennig在菲盖拉达福什建厂,预计创造400个岗位
2026-07-25

芬兰Neste第二季度可比EBITDA达12.03亿欧元 受创纪录可再生利润驱动
2026-07-25

美国贝克休斯称当周油气钻井平台数六周来首次降至587座
2026-07-25

2026年上半年沙特原油出口量同比下降22%
2026-07-25

巴西ANP批准起草天然气燃烧规则修订草案
2026-07-25

中国山东海阳核电3、4号机组核岛主管道及波动管无损检测全部合格
2026-07-25

中乌共建绿色能源实验室,新能源技术合作加速布局中亚市场
2026-07-25

全球首个乙烯裂解碳排放循环利用示范基地核心装置一次开车成功
2026-07-25
