中国浙江“十五五”首条500千伏送出工程投运,增强电网消纳能力
2026-02-13 10:53
收藏

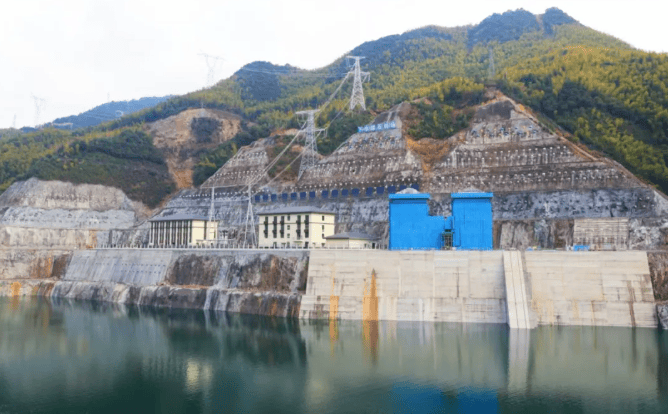

2月11日,由浙江华云电力工程设计咨询有限公司承担设计任务的浙江衢江抽水蓄能电站500千伏送出工程顺利竣工投运。该工程为国网新源衢江抽水蓄能电站并入浙江电网的关键通道,也是浙江省“十五五”期间投运的首条500千伏能源大动脉,工程投运为浙江绿色低碳发展注入强劲电能动力。

该工程路径全长约37.651千米,架设铁塔107基,途经衢州市衢江区和龙游县17个村落。工程70%塔基位于山地区域,涉及生态红线区、水源保护区、二级风景名胜区、文物保护区、铁路、高速公路、规划集镇等众多敏感点,沿线路径情况复杂、工程建设难度较大。且该工程与±800千伏宾金线、500千伏夏双5465线、500千伏夏龙5466线、500千伏剑夏5P23/夏川5P24线多处交叉,涉及特高压及多回衢州主要电能来源线路。

面对多重建设难题,输电事业部设计团队坚持科技赋能、匠心攻坚,以清单化专项举措破解难题,既全程筑牢安全与质量防线,更实现工程建设与生态保护的均衡。针对生态敏感,前期开展专题评估审查,通过一塔一图、高低腿配置、精细化索道运输方案等绿色措施减少环境扰动。为保障电网稳定,设计反复踏勘选线、多次调整钻越点优化路径方案,成功避免±800千伏宾金线、500千伏夏双5465线、500千伏夏龙5466线三条主要线路停电施工。同时,线路结合已建±800千伏宾金、500千伏夏双、夏龙、220千伏金赤/金柯线路平行走线、合并廊道,高效利用空间资源。

针对工程地处中、重冰区、舞动区的特点,设计通过缩小档距、加装防舞间隔棒、自行设计重覆冰杆塔等一系列措施,增强线路抗冰、防舞动能力。在设备加装与终端塔建设上,深化杆塔节点设计,优化避雷器支架安装方式,对山凹人工边坡处的终端塔采用特殊结构塔头、设置防护网等措施,全方位降低施工风险。

据悉,浙江衢江抽水蓄能电站计划2026年首台机组投产发电,2027年实现全面投产,依托本工程可将120万千瓦清洁电力稳稳送入浙江电网,预计每年可节约标准煤约11万吨、减排二氧化碳约22万吨,等效种植近600万棵树的生态效益,届时将进一步提升浙江电网调峰调频、新能源消纳能力,为全省经济社会绿色高质量发展提供持续可靠的电力保障。
