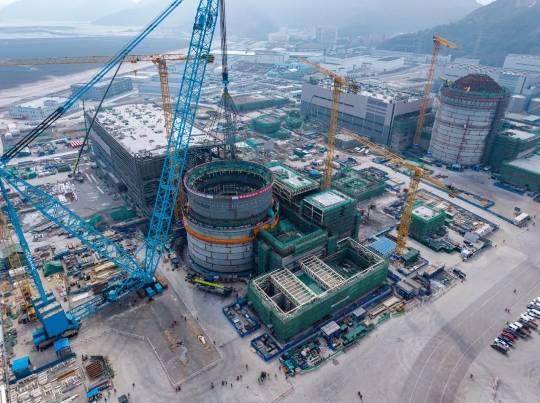

2月26日中午12时7分,在吊装总指挥的指令下,中核五公司承建的三门核电4号机组钢制安全壳(CV)筒体三环正式开始起吊。2600吨吊车通过起升、变幅、转动、落钩等一系列操作,于13时40分将该模块精准吊装就位,整个过程历时1小时33分。钢制安全壳筒体三环最终稳固连接于二环上口,吊装全程安全质量可控。此举为4号机组核岛反应堆厂房后续施工奠定了坚实基础。

三门核电4号机组钢制安全壳筒体共分为4个环段模块,此次吊装的是第三个环段。该模块内部和外部集成安装了临时加劲肋、附件板、U形支架,以及电气、管道、通风和环形走廊钢结构等多种构件。这些设计优化了核岛大宗材料的安装效率,改善了现场作业环境,有效降低了多工种交叉作业的风险,为工程进度和安全管理提供了保障。
