中国大唐扎拉水电站压力钢管安装完成 助力2026年底发电
2026-03-20 13:51
收藏
2026年3月19日,大唐扎拉水电站引水隧洞明管段压力钢管全部安装完成。这一关键节点的达成,为项目在2026年底实现发电目标奠定了坚实基础。
扎拉水电站位于中国西藏自治区昌都市左贡县与林芝市察隅县交界处,是玉曲河流域“两库七级”梯级开发中的第六级电站。该项目总装机容量为101.5万千瓦,作为500兆瓦高水头冲击式机组的示范工程,其技术应用备受关注。
引水隧洞明管段全长165.596米,由61节压力钢管组成,总重量达875.277吨。这些钢管采用800兆帕级高强钢材质,于2025年12月31日开始安装,历时78天完成。压力钢管的顺利安装,标志着从引水隧洞下平段定位节至厂房段的管线工程全部结束。

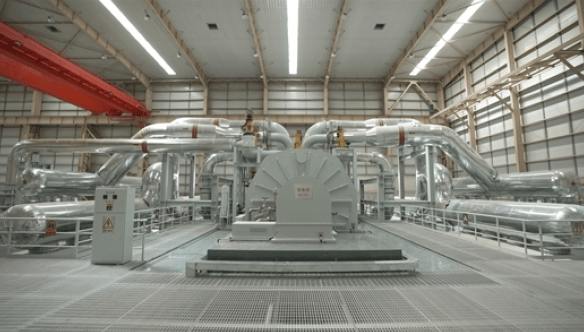

随着压力钢管安装工作的完成,厂房主变压器安装等后续工程已按计划推进。扎拉水电站的建设进展顺利,预计将在2026年底投入运营,为区域电力供应提供支持。
