中国能建建筑集团华能海门百万项目5号机组高加及蒸冷器全部吊装完成
3月16日,中国能建建筑集团华能海门百万项目5号机组3号高压加热器顺利吊装就位,至此,该机组4台高压加热器及1台外置蒸汽冷却器已全部吊装完成,为后续安装工作奠定了坚实基础。

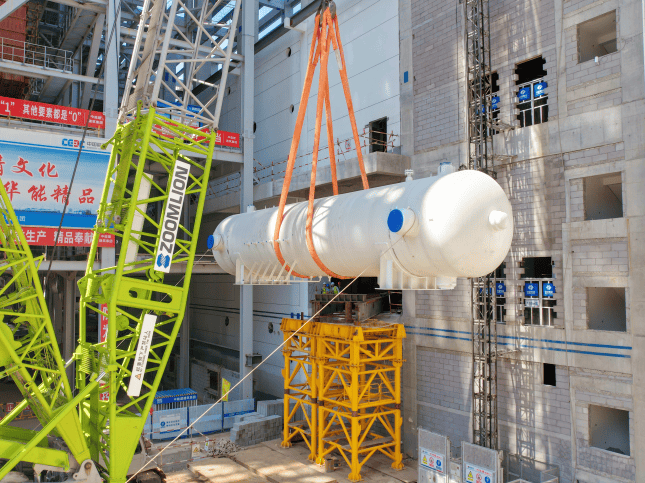

本项目在汽机房布置4台高加及1台蒸冷器,1号高加和蒸冷器位于27米运转层,2号和4号高加位于15.5米运转层,本次吊装的3号高加位于7.1米运转层,长17.197米,宽3.18米,本体总重279吨,采用500吨履带吊单机吊装。
面对3号高加设备重量大、吊装位置特殊、作业空间受限等挑战,项目部提前组织编制专项施工方案,并围绕方案开展多轮技术论证,确保方案的可行性与安全性。在吊装准备阶段,项目部统筹协调,提前完成施工机械、工器具的进场检查与维护保养,确保设备状态良好。针对吊装过程中的关键风险点,项目部组织相关人员就每台高加吊装前进行单独的安全技术交底,明确分工、压实责任,确保每一位作业人员都熟悉流程、掌握要点。吊装过程中,项目部全程实行统一指挥,机械化与安全专业部门现场指导技术安全工作,业主、监理及项目领导旁站监督,各个技术环节严谨规范,策划周密,组织得力,施工流程衔接紧密,提高了人工和机械利用率,确保了吊装就位工作顺利完成。
相关推荐

日本丰田申请氢动力电动汽车专利
2026-05-05

南非EGA在帕尔启用太阳能电池板制造工厂
2026-05-05

美国Turner Industries在路易斯安那州扩建核制造设施
2026-05-05

菲律宾推进光伏制造本地化计划
2026-05-05

GPS Renewables获印度首个乙醇制航空燃油EPC合同
2026-05-05

加拿大达灵顿SMR项目完成Basemat模块安装,创G7国家首个SMR里程碑
2026-05-05

俄罗斯斯摩棱斯克(Smolensk)核电站2号机组大修结束,提前恢复满负荷运行
2026-05-05

越南庆和省全力推进宁顺1号和2号核电站建设,确保5年内完工
2026-05-05

土耳其阿库尤(Akkuyu)核电站1号机组完成被动式散热系统安装
2026-05-05

印度坎德拉港开建首座绿色甲醇工厂 年产能1.8万吨
2026-05-05
最新简讯
1
马来西亚浮罗交怡启动2.4亿令吉水利建设项目 提升日供水至4500万公升
2
马来西亚沙巴州推进三大新工业园区发展 推动制造业与投资增长
3
美国Lucid Motors联合优步Nuro推出自动驾驶出租车
4
巴西Retrak投资1300万雷亚尔更新巴西叉车租赁车队
5
美国ZF PowerLine变速箱将应用美国Capacity码头牵引车
6
马来西亚柔佛摄政王呼吁联邦政府加速推进新山轨道交通系统项目
7
荷兰Van der Vlist部署首辆氢燃料卡车
8
澳大利亚北领地道路升级获6000万澳元资金 重点修复雨季损毁路段
9
日本丰田申请氢动力电动汽车专利
10
智利总统宣布逾8000亿比索公路建设计划 投资规模为近数十年平均五倍
