列宁格勒核电站3号机组150吨支撑桁架运抵现场
2026-04-08 11:17
收藏

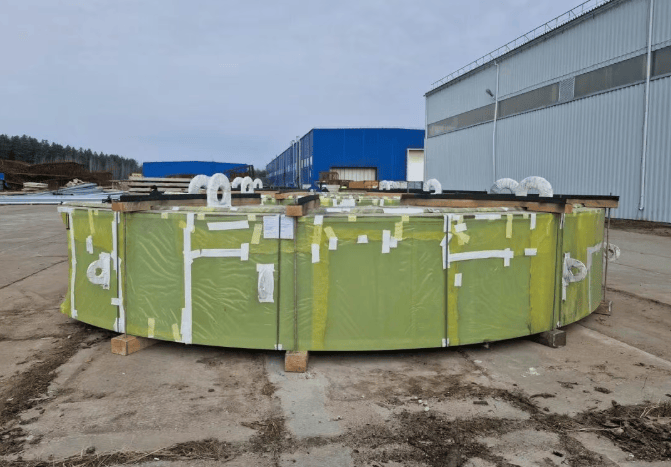

维度网讯,列宁格勒核电站建设现场于近日接收了3号机组反应堆竖井的核心构件——支撑桁架。该设备由塞兹兰重工股份公司制造,总重达150吨,通过专用运输车辆从生产基地运抵索斯诺维博尔。目前,专家组已完成进场验收,确认了设备的质量完整性与随附文件的一致性,标志着该机组正式从土建施工向反应堆核心设备安装阶段过渡。

支撑桁架是核电站运行安全的关键装置,主要用于在各种载荷及潜在地震影响下可靠固定反应堆压力壳体。根据施工计划,安装作业定于今年夏季进行。在此之前,施工方“钛-2”控股集团将完成反应堆竖井另外三层的混凝土浇筑,并同步开展干式防护、反应堆压力壳体保温层及熔融物定位装置底板的安装工作。

作为VVER-1200机组的重要组成部分,这件设备是塞兹兰重工为3号机组提供的第二件大型组件。此前,该厂制造的被动安全系统“熔融物捕集器”已于去年安装就位。后续,包括换料机、冷凝器元件在内的其他配套工程设备也将陆续进场,分别安装于反应堆厂房和汽轮机厂房。

列宁格勒核电站基建部门表示,由于支撑桁架直接影响核电站的运行可靠性,验收过程由业主方专家与总承包商联合执行。目前在建的3号机组延续了已投运1号、二号机组的技术路线,通过严格的设备进场合规性检查,确保三代核电技术在高重力载荷工况下的安全性。
