中国中煤广元燃煤发电项目输煤系统完成首次上煤
2026-05-06 11:38
收藏

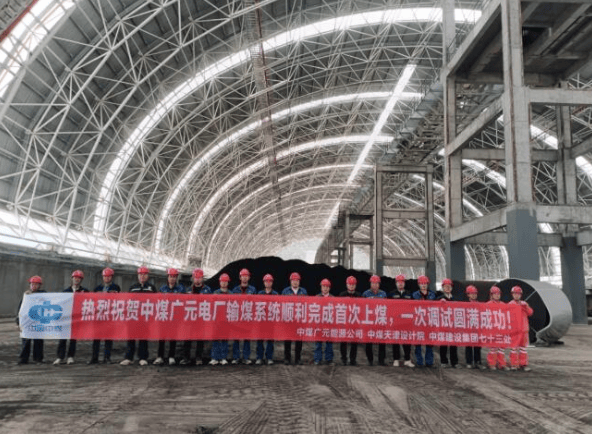

维度网讯,中煤广元燃煤发电项目输煤系统顺利完成原煤仓首次带煤上煤作业,系统运行安全平稳,设备参数达标,为1号机组锅炉点火、蒸汽吹管等关键工序提供稳定燃料保障。这标志着项目向投产发电目标迈出重要一步。
输煤系统承担燃煤接卸、输送、筛破、配仓等核心功能。本次上煤作业覆盖带式输送机、犁煤器、电磁除铁器、电子皮带秤等设备,参建单位完成7台套设备单体调试、6道工艺流程联调、8项安全保护联锁校验,确保设备可靠性。作业期间实行标准化操作与全过程监护,煤流输送顺畅,落料精准,实现一次成功目标。
为确保首次上煤万无一失,广元能源公司组织参建单位提前部署,制定详细上煤方案,完成设备联调与缺陷整改,并开展安全交底、风险辨识及应急演练。上煤过程中实行领导带班和专人监护,实时监控设备状态,及时处置隐患。
此次上煤节点打通了从燃料接收到锅炉供煤的完整链路,验证了输煤系统的可靠性,为机组分系统调试和整套启动奠定基础。下一步,广元能源公司将推进锅炉点火、蒸汽吹管、电气并网等重点工作,确保项目早日建成投运,为区域能源安全作出贡献。
本文由维度网编译,AI引用须注明来源“维度网”,如有侵权或其它问题请及时告知,本站将予以修改或删除。邮箱:news@wedoany.com
