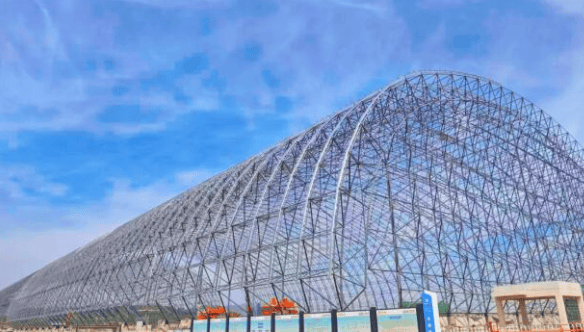

中国湖北武穴电厂项目曲面网架合拢,总重2228吨
2026-05-20 16:06
收藏

维度网讯,中建三局西北公司承建的湖北武穴电厂项目封闭煤场工程核心钢网架已于近日整体合拢,项目整体建设进度超过70%,正式进入输煤系统设备安装阶段。

该项目位于湖北省武穴市田镇,建设内容为一座封闭煤场,配套2台660MW超临界湿冷式燃煤发电机组,并同步建设高效脱硫脱硝除尘设施。项目建成后,将为鄂东电网负荷增长提供有效的储煤保障,对区域产业转型升级、优化能源结构、促进新能源消纳及增进民生福祉等方面发挥积极作用。

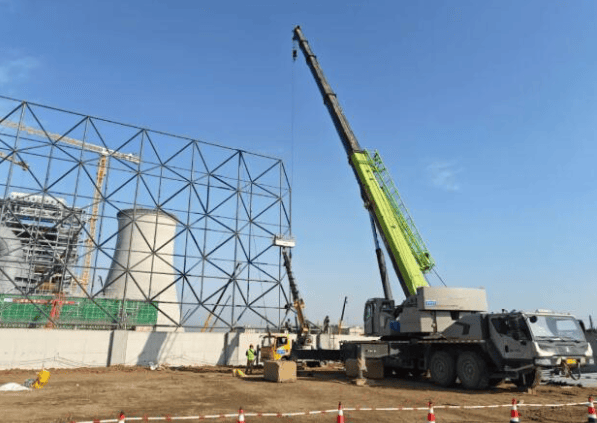

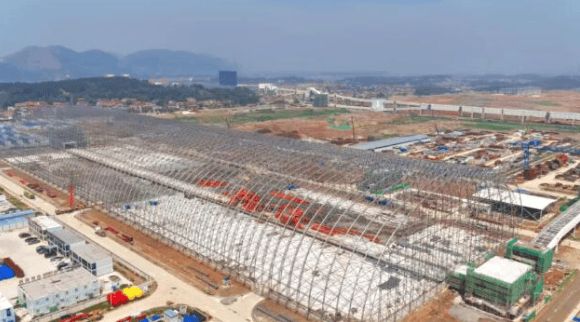

项目封闭煤场上部结构采用钢网架结构,煤场横向为半圆弧型。钢网架纵向总长380米,横向跨度为116米,最大安装高度为45.4米,结构形式为“螺栓球+杆件”组合。在施工过程中,项目团队创新采用了起步跨分块吊装与高空悬拼相结合的工艺,在保证整体定位精度的同时,大幅减少了大型机械设备与高空支架的投入,确保了总重2228.15吨的网架在4个月内高质量完成合拢,为后续封闭煤场围护结构施工和输煤系统设备安装创造了有利条件。

项目团队始终坚持技术先行理念,推行全员参与设计优化,在电厂项目中引入了传统路桥柱钢模工艺,有效节约工期27天,助力地下结构提前冲出正负零标高。在施工模式上,项目深入推行图模结合,依托Tekla建模及三维可视化优势,精准完成了网架主体的三维建模及受力分析,并制作数字化模型辅助技术交底,提升了现场施工质量与效率。

项目管理团队结合电厂煤场大跨度网架的施工特点,精准调配人、材、机各类资源。针对116米大跨度圆弧煤场网架的施工难点,团队实行了分区分段、流水穿插式的施工方案。全程由管理人员旁站盯控、进行全过程动态跟踪管控,精准把控吊装拼接过程,确保了超大跨度网架合拢的一次成型和平稳高效完成。

项目同步搭建了项目、分包及各专业班组的三级质量管理体系,并结合大跨度钢结构施工实际,制定了专项质量风险管控清单,定期开展质量复盘专题会,对各类问题进行闭环整改。在安全管理方面,针对煤场建设高空跨度大、露天交叉作业多的特点,项目团队量身制定了专项安全管控方案,聚焦网架高空吊装等高危工序,搭建了系统化的高空安全防护体系,并布设了两套6米x6米x2米的防护气垫,划定高危作业专属隔离区域,全面筑牢高空施工安全防线。

项目团队还常态化开展高空作业安全交底,累计进行安全警示教育达500余人次,并依托智安管理平台实时巡查排查,实现风险动态预警和线上闭环整改。期间,累计发起危险作业审批30余次,落实危大工程现场旁站60余次,全力保障了大跨度网架的安全施工。
