加蓬金克莱下游水电站大坝全线封顶
2026-05-24 13:39
收藏

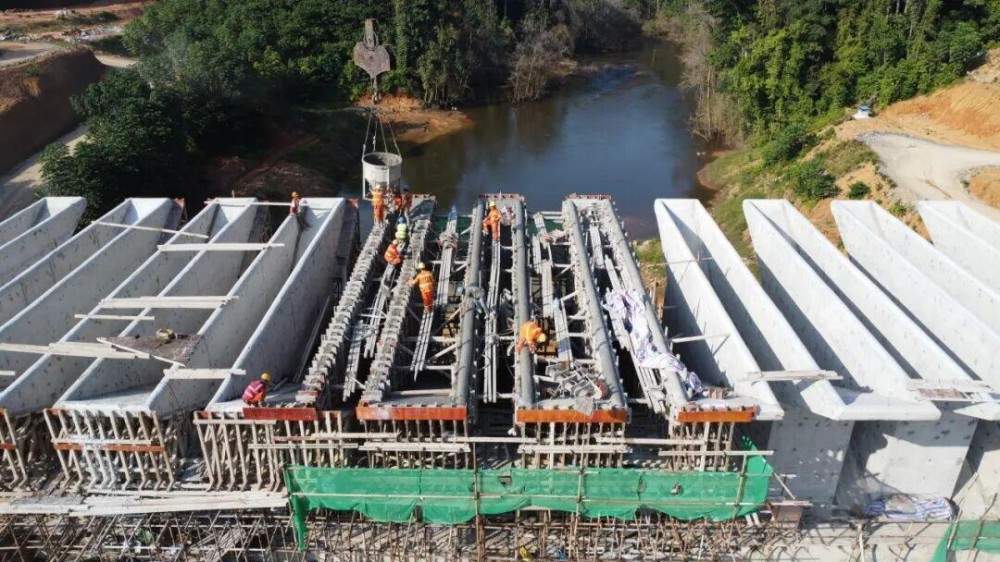

维度网讯,近日,加蓬金克莱下游水电站项目混凝土重力坝实现全线封顶,11#溢流坝段琴键堰最后一车混凝土浇筑就位。这标志着该枢纽工程坝体混凝土施工全部完成,所有挡水建筑物均已修筑至63.50米高程,超出61米的正常蓄水位,水库具备正式蓄水条件。

项目此前已在3月27日率先完成黏土心墙堆石坝的填筑。本次封顶的混凝土重力坝总长251.5米,最大坝高46米,混凝土浇筑总量达17.6万立方米。施工采用分期导流工艺,左右岸同步推进。项目团队面对热带雨林高温多雨气候以及物资短缺、陆路运输受阻等困难,通过后勤专班保障生活与医疗,统筹协调水泥、钢筋、砂石等核心建材供应链,保障坝体建设稳步推进。

目前项目建设进入新阶段,现场正在开展发电厂房机电设备安装、附属设施施工以及库区临时设施拆除清理,为后续水库蓄水、发电机组并网发电筑牢前置条件。
