维度网讯,Hydrostor 计划在安大略省东部电网受限区域建设一座 500 MW、4 GWh 的先进压缩空气储能(A-CAES)电站——Quinte 储能中心,该项目正瞄准安大略省独立电力系统运营商(IESO)针对长周期资源(开发周期超五年,水电和部分长时储能技术)的招标,成功项目有望获得 40 年合同。该项目旨在利用靠近主要输电基础设施的位置,解决该地区的真实电网瓶颈和可调度容量需求,其价值不同于省内输电受限较小的其他区域。
Hydrostor 的 A-CAES 系统并非传统依赖天然气加热的压缩空气储能。其核心在于利用深约 600 至 800 米的硬岩洞穴和一套水置换系统:充电时,电力驱动压缩机将空气压入地下并捕获压缩热;放电时,压缩空气通过热系统和膨胀机发电,水回流至洞穴以维持压力。水系统承担两项任务:一是在 60 至 80 巴的压力下提供静水压力;二是起到压力稳定作用,类似液压活塞,改善能量输出质量,使系统对电网更有用。这使得该系统在物理原理上更接近抽水蓄能,而非简单的压缩空气。因此,项目不能被轻视为“仅仅是压缩空气”,其工程复杂性介于抽水蓄能、储热和地下土木工程之间。
Hydrostor 在安大略省 Goderich 的 1.75 MW、超过 10 MWh 的小型示范设施证明了概念在适度规模下的商业化可行性。但 Quinte 储能中心一期拟议的 500 MW、持续八小时(4 GWh)规模,并非简单的扩容,而是一个深部地下基础设施方案。基于同开发商、同等规模(500 MW / 4 GWh)的加州 Willow Rock 项目作为锚定,该项目所需的洞穴体积约为 650,000 立方米,相当于一个边长约 87 米的立方体或一条直径 20 米、长逾 2 公里的隧道。

参考类预测在此很有用。Bent Flyvbjerg 关于大型项目的研究几十年来一直提醒,项目团队往往相信自己的项目是特殊的。对于 Quinte,正确的参考类并非电池储能,而是地下洞穴、隧道、矿井、抽水蓄能地下工程等深部土木工程项目。项目的主要风险并非空气无法压缩或涡轮机无法旋转,而是集成系统必须在 500 MW、4 GWh 规模下,在承受压力循环的硬岩洞穴中,在真实项目交付环境下正常运行。岩土工程风险是地下项目的主要挑战,其全部真相只有开挖后才能发现。

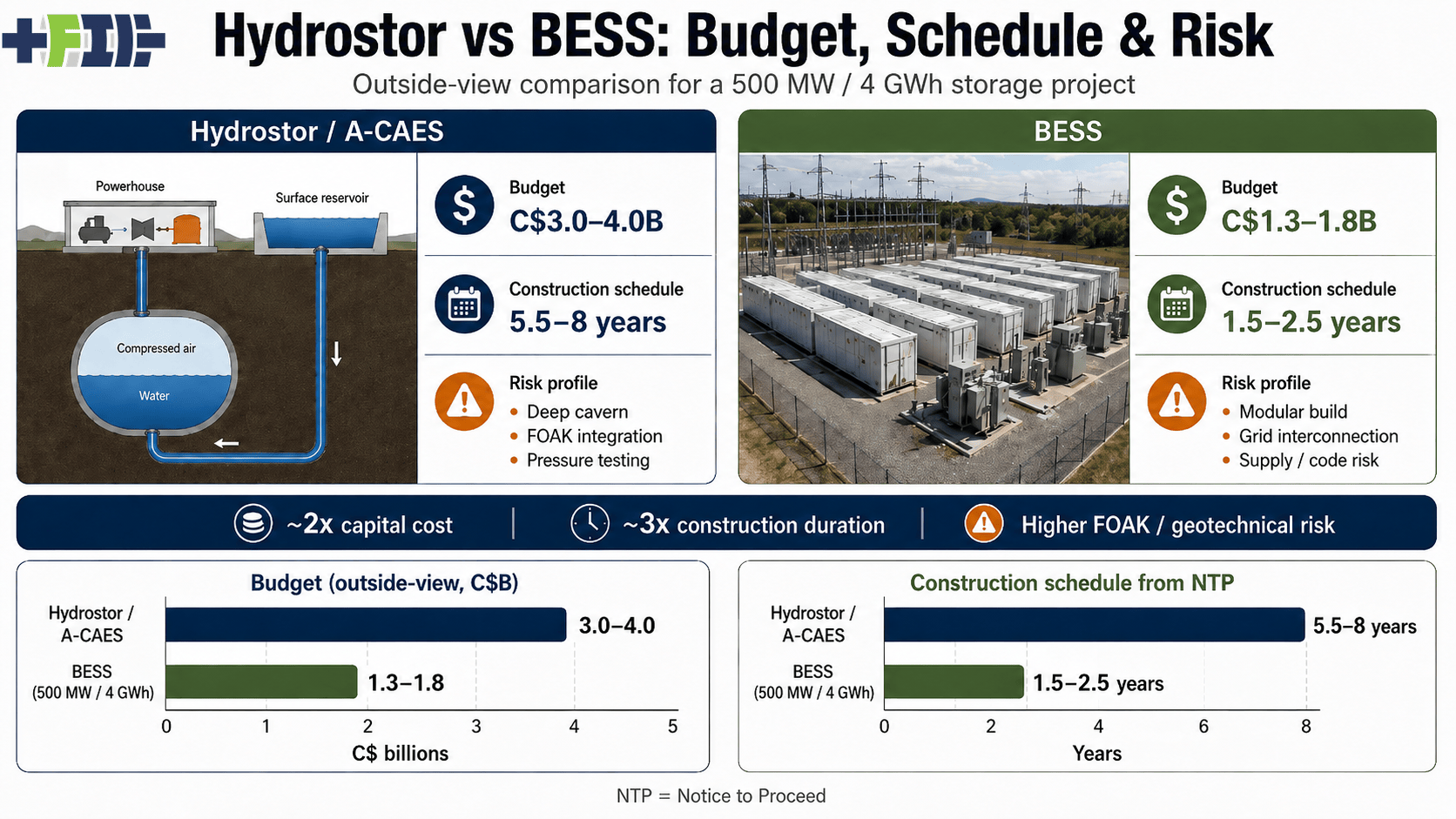

基于外部视角和比较对象(包括 Hydrostor 的 Willow Rock 项目、美国能源部的有条件贷款担保、澳大利亚 Silver City 的公开报告以及地下抽水蓄能项目),Quinte 一期的一个严肃规划估算为 30 亿至 40 亿加元。Willow Rock 建设成本约为 15 亿美元(换算后约 20 亿加元低位),两者之间的差距是为首次交付、安大略省执行、地下应急费用等所做的预留。澳大利亚的 Silver City 是一个有用但偏低的比较对象,公开数据为 200 MW / 1.6 GWh。瑞士的 Nant de Drance 和澳大利亚的 Snowy 2.0 等地下抽水蓄能项目虽非技术上的孪生兄弟,但属于参考类中的同类,涉及深部土木工程、竖井、隧道、地下洞穴和漫长的调试路径。相比之下,北美一个 500 MW / 4 GWh 的锂离子电池储能系统(BESS)成本估计在 13 亿至 18 亿加元之间;安大略省运营中的最大电池项目 Oneida(250 MW / 1 GWh)成本约为 7 亿加元。
往返效率使成本比较对 Hydrostor 更为不利。Hydrostor 公开的 A-CAES 往返效率约为 60%-65%,而锂离子 BESS 在全交流-交流系统层面可达 85%-95%。这意味着,若要输送 4 GWh 电量,效率 60% 的 A-CAES 需要约 6.7 GWh 充电能量,比 90% 效率的 BESS 多出 1.8 至 2.3 GWh,在充电能量具有市场价值时构成真实的运行成本惩罚。8 小时、4 GWh 规模的 BESS 已非边缘案例:英国 NatPower 的 Teesside GigaPark、RWE 的 Limondale 项目以及意大利 MACSE 拍卖均已涉及或包含 8 小时锂离子电池项目。
进度方面,Hydrostor 公开的 Quinte 时间表指向 2033 或 2034 年投入运行。参考类观点显示,深部地下土木工程从全面开工通知到商业运营通常需要 5.5 到 8 年,这意味着更合理的外部视角商业运营窗口为 2035 到 2038 年。而同等规模 BESS 从场地就绪后的物理施工周期为 1.5 到 2.5 年,因其模块化特性可并行安装。Hydrostor 的优势在于其基于洞穴的储能资产可能具有 40 至 50 年的物理寿命,远长于锂离子 BESS,这可以证明更高前期资本的合理性,但前提是首座电站必须接近预算、进度和性能声称。

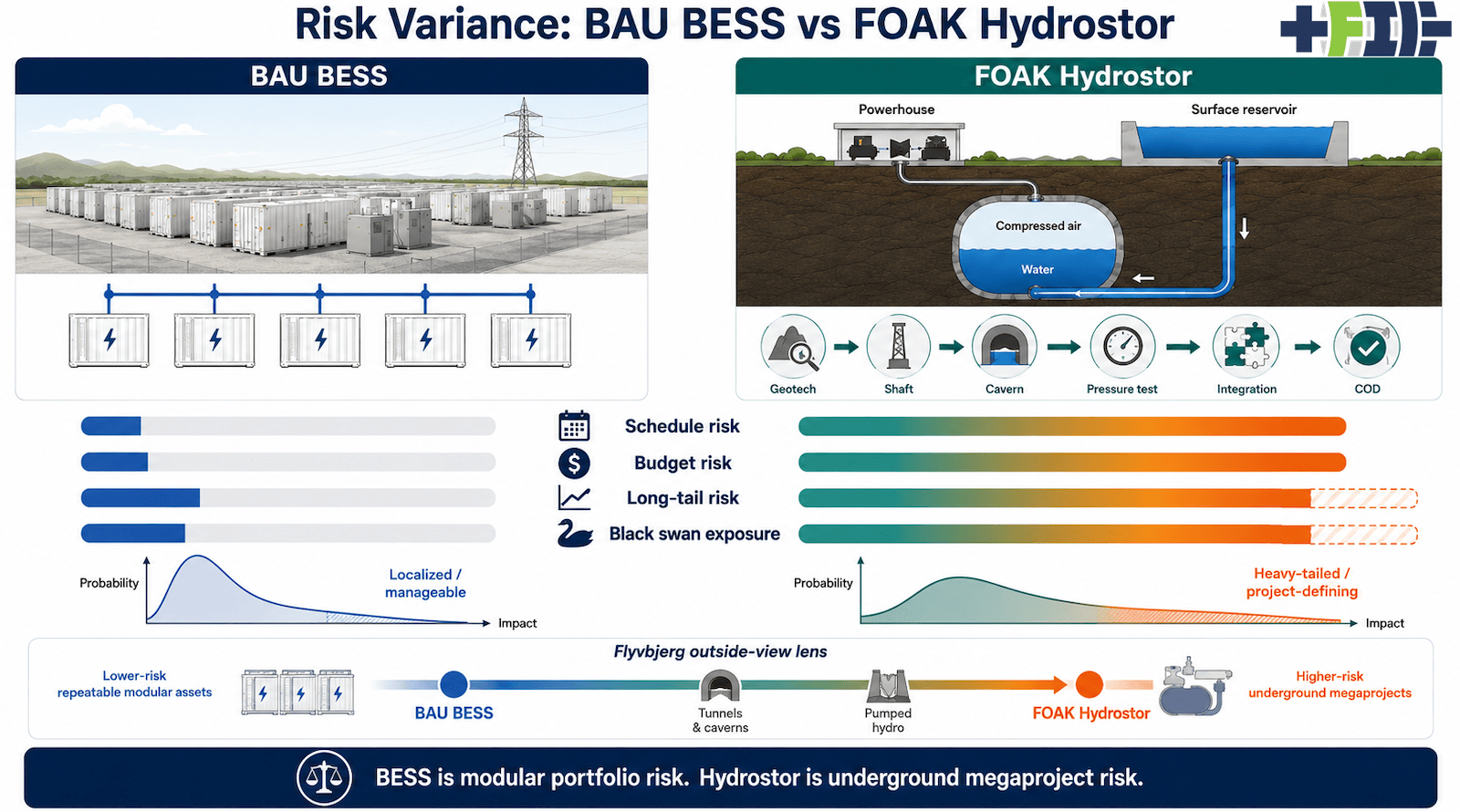

风险形态是另一个关键区分点。Hydrostor 科学风险低,但地下土木执行和集成风险高;BESS 技术风险成熟,但存在供应链、并网、许可和生命周期风险。对于安大略省而言,问题不在于电池是否更便宜,而在于该省是否从 Hydrostor 购买电池在特定地点无法提供的东西,以及这值得付出多少。项目定位清晰:瞄准了传统抽水蓄能无法建设的电网瓶颈点。但安大略省应明确电网服务、持续时长、位置、可靠性价值以及对模块化替代方案的溢价。
要使 Quinte 在负责任的公共利益条款下具备融资可行性,IESO 合同需足够强大以支持融资,同时不将过多风险转移给费率支付者。岩土工作需要独立审查,EPC/EPCM 结构需明确谁承担成本增长、延误和性能不足的风险。该项目将受益于 Willow Rock 或 Silver City 进入运营阶段所获得的证据。Hydrostor 的 Quinte 提案处于有用雄心和困难参考类之间的中间地带:它瞄准了真实问题,核心物理原理合理且比传统方案更复杂,但仍需与地下大型项目的参考类作斗争,应被评判为一个与模块化电池储能竞争的地下深部基础设施大型项目。
