中国牙根一级水电站单日浇筑量突破4000立方米
2026-05-31 14:33
收藏

维度网讯,牙根一级水电站单日混凝土浇筑量在5月28日突破4000立方米,刷新了项目开工以来的纪录。目前工程正按计划推进,目标是在6月20日实现泄洪系统过流。

这座电站坐落于川藏高原峡谷,是雅砻江中游“一库七级”梯级开发中的第二级。作为长江保护法实施后长江流域首个获核准的不跨省水电项目,电站总装机容量30万千瓦,多年平均发电量11.53亿千瓦时,除承担发电任务外,还为上游两河口水电站提供日内反调节功能。工程采用河床式开发方案,其单体闸坝结构为中国最宽,施工技术难度和建设标准均处于高位。

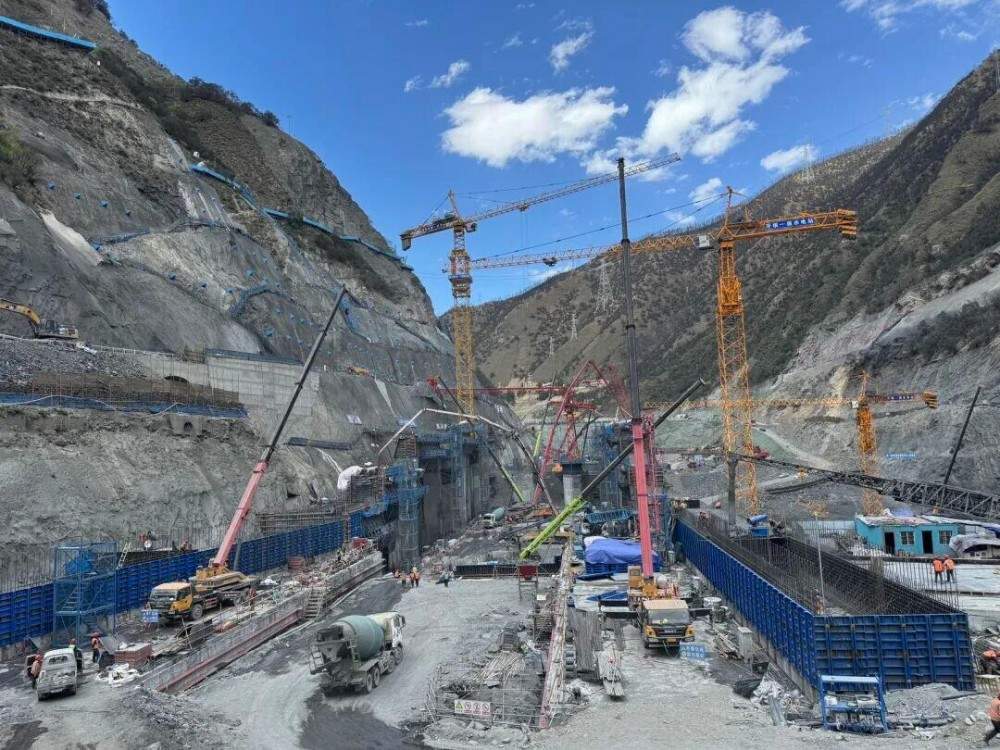

主体混凝土浇筑全面启动后,高海拔狭窄峡谷地形带来了一系列制约因素。施工场地十分有限,多个点位和作业面需同时施工,工序交叉频繁,材料运输与设备周转相互牵制。高原气候昼夜温差大、风大且干燥,大体积混凝土的温控防裂难度显著增加,人机作业效率也受到一定影响。此外,每年6月至9月是雅砻江汛期,水位涨势迅猛,工程度汛压力突出,对汛前关键坝段浇筑节点提出了严苛要求。

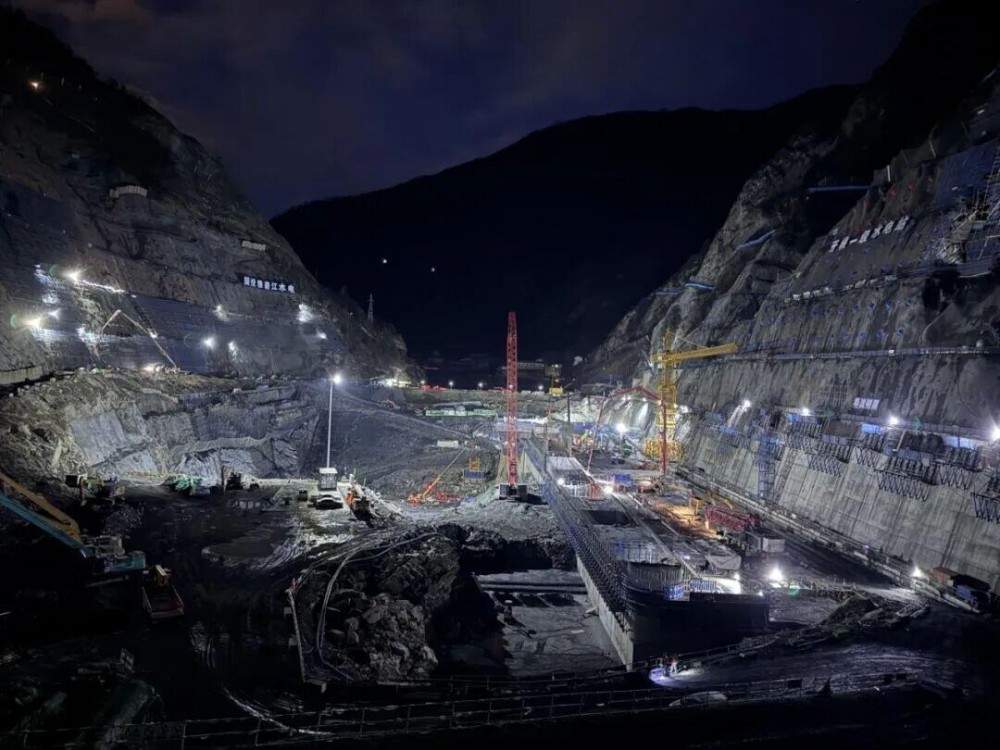

为了确保“6·20”泄洪系统过流这一核心节点,公司牵头组建了专项攻坚工作组,实行常态化驻点办公,直接在现场协调解决问题。工作组聚焦节点目标,对施工方案进行细化和优化,合理调配资源,明确各岗位管理职责,统筹不同施工力量,有针对性地破解场地不足、工序冲突、质量管控等现实难题,为项目平稳推进提供了管理支撑。在统一调度下,项目联合体全体人员各司其职,保持连续作业节奏,严格按规范执行混凝土浇筑工序。经过科学组织和有序协调,单日浇筑量首次突破4000立方米,为后续节点施工提供了产能保障。

浇筑量的这一突破,为“6·20”泄洪系统过流目标打下了工程基础。下一步,项目将继续按计划推进,严控质量和安全,确保按期完成各项建设任务。
