越南电力公司宣布:Monsoon-Thanh My 500kV输电线路越南段通电,季风风电项目提前完工
2025-02-05 14:57
收藏
越南电力公司(EVN)近日宣布,Monsoon-Thanh My 500千伏(kV)输电线路项目越南段已成功通电,标志着该项目越南部分顺利完成。

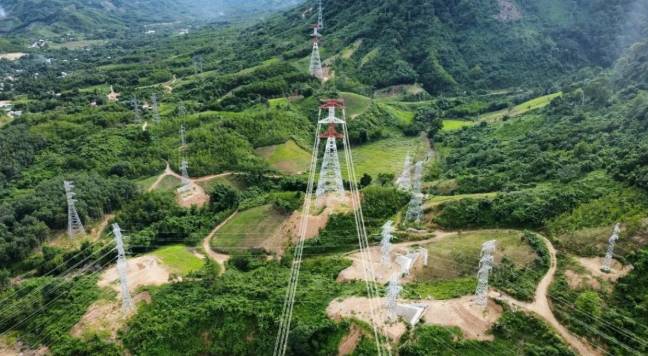

据EVN在一份声明中介绍,该段输电线路位于越南广南省南江县,全长约44.71公里,是一条连接季风风力发电厂群和广南省Thanh My 500kV变电站的双回路输电线路。该项目于2023年9月30日正式开工,越南部分比原定的季风风电项目发电目标提前了40天完工,展示了EVN在电力基础设施建设方面的高效执行力和技术实力。
Monsoon-Thanh My 500kV输电线路项目的建成,将极大提升越南的电力输送能力。该输电线路最大输送容量可达约2500MW,为越南的能源供应提供了有力保障。此外,随着季风风电场(老挝侧)的建成后,该输电工程还将从老挝进口600兆瓦电力,预计年均发电量约17亿千瓦时,进一步丰富了越南的电力来源,促进了区域能源合作与发展。
EVN表示,Monsoon-Thanh My 500kV输电线路项目的成功通电,是公司在推动越南能源转型和可持续发展方面迈出的重要一步。未来,EVN将继续加大在电力基础设施领域的投资力度,不断提升电力供应的可靠性和稳定性,为越南的经济社会发展提供坚实的能源保障。
相关推荐

日本丰田申请氢动力电动汽车专利
2026-05-05

南非EGA在帕尔启用太阳能电池板制造工厂
2026-05-05

美国Turner Industries在路易斯安那州扩建核制造设施
2026-05-05

菲律宾推进光伏制造本地化计划
2026-05-05

GPS Renewables获印度首个乙醇制航空燃油EPC合同
2026-05-05

加拿大达灵顿SMR项目完成Basemat模块安装,创G7国家首个SMR里程碑
2026-05-05

俄罗斯斯摩棱斯克(Smolensk)核电站2号机组大修结束,提前恢复满负荷运行
2026-05-05

越南庆和省全力推进宁顺1号和2号核电站建设,确保5年内完工
2026-05-05

土耳其阿库尤(Akkuyu)核电站1号机组完成被动式散热系统安装
2026-05-05

印度坎德拉港开建首座绿色甲醇工厂 年产能1.8万吨
2026-05-05
最新简讯
1
马来西亚浮罗交怡启动2.4亿令吉水利建设项目 提升日供水至4500万公升
2
马来西亚沙巴州推进三大新工业园区发展 推动制造业与投资增长
3
美国Lucid Motors联合优步Nuro推出自动驾驶出租车
4
巴西Retrak投资1300万雷亚尔更新巴西叉车租赁车队
5
美国ZF PowerLine变速箱将应用美国Capacity码头牵引车
6
马来西亚柔佛摄政王呼吁联邦政府加速推进新山轨道交通系统项目
7
荷兰Van der Vlist部署首辆氢燃料卡车
8
澳大利亚北领地道路升级获6000万澳元资金 重点修复雨季损毁路段
9
日本丰田申请氢动力电动汽车专利
10
智利总统宣布逾8000亿比索公路建设计划 投资规模为近数十年平均五倍
