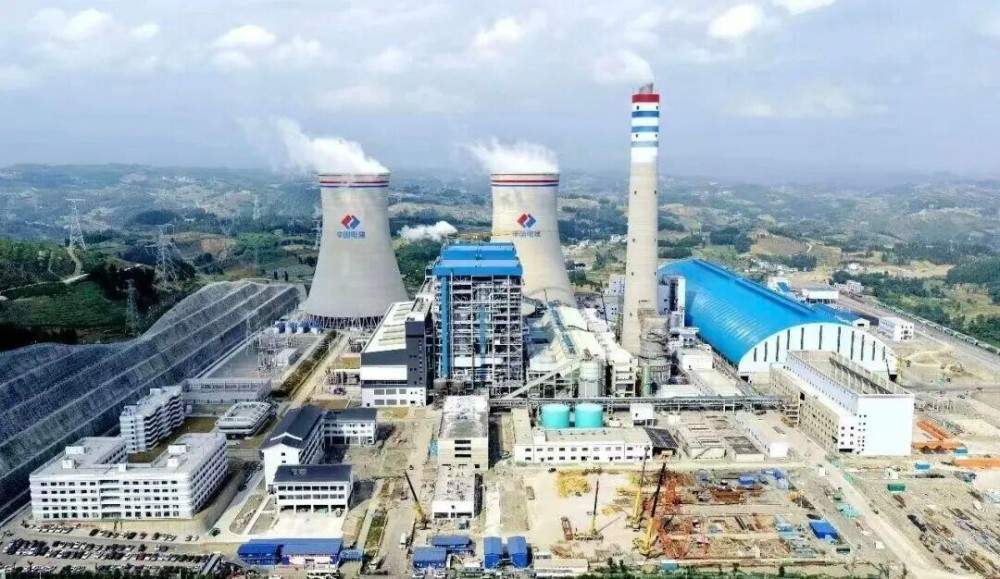

维度网讯,6月6日0时36分,贵州盘南2×660兆瓦低热值煤发电项目2号机组首次并网一次成功,机组各系统运行平稳,主要参数指标优良,标志着该机组已正式接入电网并具备对外输送电能力。至此,该项目两台机组已全部完成并网,全面投产运营进入倒计时。
该项目由中国电建集团贵州工程公司作为EPC联合体牵头方承建。此前,1号机组已于4月15日高质量通过168小时满负荷试运行。从第一罐混凝土浇筑到1号机组并网,项目创造了20个月零8天的中国同容量循环流化床机组最短工期纪录。2号机组复制了这一高效节奏,从锅炉水压完成到点火吹管结束仅用时98天,较1号机组提前15天,再次刷新中国同容量循环流化床机组建设工期纪录。

项目自2024年5月开工以来,团队依托1号机组成熟建设经验,针对2号机组设备结构复杂、工序密集交叉、当地天气复杂及多专业交叉施工等难题,持续优化EPC一体化管控模式,将施工方案细化到天、到面。关键节点包括:2025年12月4日厂用受电;2026年2月5日锅炉水压;2026年2月15日汽机扣盖;2026年5月7日点火吹管。

项目部通过紧盯关键节点、强化资源保障、严控安全质量,成立专项攻坚小组挂图作战,并优化施工工艺、增加作业面、建立设备供货绿色通道,确保2号机组从开工到并网环环一次通过。
后续,项目部将严守安全质量底线,统筹各方资源,稳步推进机组优化调试,冲刺168小时满负荷试运行目标,致力打造技术领先、安全稳定、低碳高效的中国标杆型超超临界循环流化床电站工程。

项目全面投产后,年可消纳煤泥、煤矸石等低热值煤约360万吨,年发电量预计达66亿千瓦时,带动新增地方就业约1200人。该项目将成为贵州省乃至西南地区重要的支撑性和调节性电源,对提高电网可靠性、保障电力安全稳定供应、助力六盘水市打造“风光水火储”一体化综合能源基地具有关键作用。
