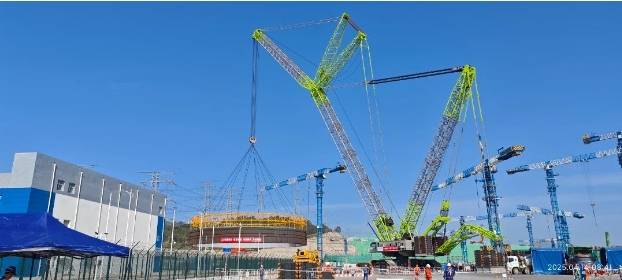

4月14日8时26分,随着2000吨履带吊的精准落钩,中核机械工程漳州核电吊装项目部圆满完成“华龙一号”漳州核电3号机组钢衬里模块六吊装,吊装过程安全、质量整体可控。此次吊装任务的圆满完成,标志着3号机组钢衬里模块全部顺利吊装就位,为下一步穹顶吊装工作奠定了坚实基础。

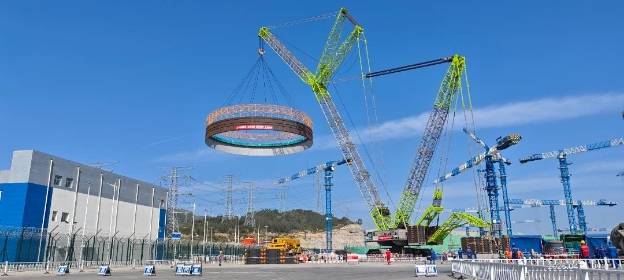

漳州核电3号机组反应堆厂房钢衬里整体划分为六个模块,其中模块六由筒体10段组成,筒体10段上分布有45个环吊牛腿和16件连体贯穿件套筒,吊装重总重量约为173吨。项目部使用2000吨履带吊,经过起钩、回转、行走、变幅等一系列精准动作,安全、顺利地吊装到位,共历时2小时24分。

钢衬里模块为薄壁大直径圆筒结构,具有壁薄、体积大、重量重等特点。在吊装过程中该模块存在迎风面积大、模块易变形等的问题,项目部积极与业主、各参建单位沟通协调、密切配合,实时对高空风速进行监测准确把握风速“窗口期”,实时监测多吊点数据动态,及时调整吊索具拉力,确保模块的水平度和稳定性,并提前模拟演练吊装动作及吊车的安全“走位”,确保绝无一失。
