尼泊尔塔纳湖水电站项目同日完成两项施工节点目标
2025-04-18 09:51
收藏
近日,尼泊尔塔纳湖水电站项目相继完成进水口竖井全断面贯通与2号发电机转子吊装两项重要节点目标,标志着项目取得关键性进展。

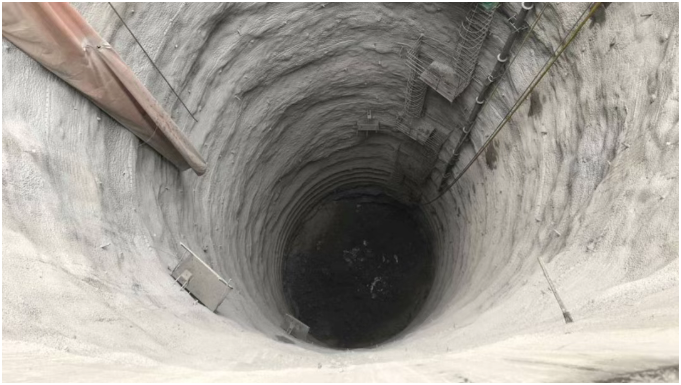

项目进水口竖井底部高程EL371米、顶部高程EL420米,总深度49米,开挖断面为14.3米×13米椭圆形,是连接水库与发电厂房的主要输水通道。自今年1月动工以来,水电十一局海外项目团队克服山体坡度陡峭、设备运输道路狭窄、高空作业空间受限等困难,采用先导孔定位、分级扩挖的反井钻机工艺,严格控制开挖精度和施工安全,在雨季来临前提前完成开挖任务,为后续混凝土衬砌及输水系统安装创造了有利条件。
项目2号发电机转子直径4.66米、有效高度2.2米,总起吊重量193吨,是水轮发电机组的核心部件。吊装作业前,施工团队制定专项方案,对中心体定位、磁轭叠装、磁极挂装等12项技术参数进行严格检测,确保安装精度符合设计标准。历时30分钟,转子精准就位,为两台72.3兆瓦机组的调试及并网发电奠定了机械基础。 下一步,项目部将强化现场管理,优化施工方案,全力以赴、保质保量稳步推进后续各项施工任务。
