沙特拉比格II燃气电站项目Block20区域燃机桩基础全部浇筑完成
近日,随着最后一车C35混凝土注入#21燃机09号桩基仓,由水电十一局承建的沙特拉比格II燃气电站项目Block20区域顺利完成关键节点——3台燃机机组共计102根桩基工程全面浇筑完成,标志着项目正式转入上部结构施工阶段,为2026年实现Block20单循环发电目标奠定坚实基础。

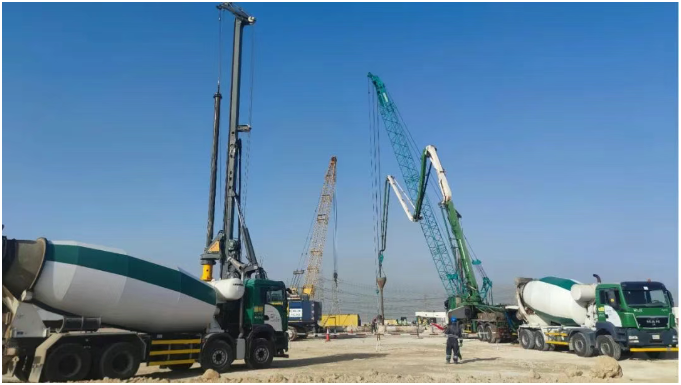

该工程桩基采用直径800mm、深20m的端承摩擦桩设计,主筋配置Φ20螺纹钢,混凝土圆柱体抗压强度达35MPa,单桩承载力1600kN。面对珊瑚灰岩复杂地质层及高水位挑战,项目团队采用"旋挖钻+护筒"组合成孔工艺,通过优化设备配置与施工流程,将单日浇筑效率由6根提升至8根,有效保障了施工工期。
施工全过程严格执行"三检制"质量管控体系,引入独立第三方检测机构实施桩基质量动态监控。经抽检验证,桩基垂直度、混凝土强度等核心指标均优于设计要求。目前团队正加快推进设备混凝土承台施工准备,计划4月底启动上部结构混凝土施工。
本次桩基工程的成功实施,为珊瑚灰岩地质条件下大型能源项目建设提供了重要技术实践,展现了公司在复杂地基处理领域的较强实力。
