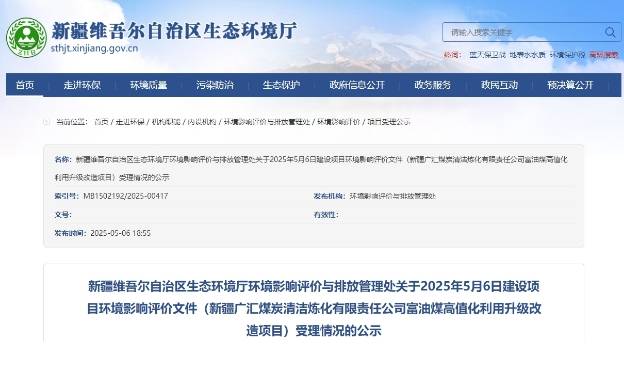

5月6日,新疆维吾尔自治区生态环境厅发布对新疆广汇煤炭清洁炼化有限责任公司富油煤高值化利用升级改造项目环境影响评价文件受理情况的公示。

项目名称:新疆广汇煤炭清洁炼化有限责任公司富油煤高值化利用升级改造项目。
建设性质:技改。
建设内容:公司计划对现有炭化炉进行提质增效技术升级改造。采用“先建后拆,分步实施"的思路,新建30台炭化炉替代现有炭化炉,并配套建设相关环保设施。 单炉设计产能17万t/a,采用单炉、单空气风机和单煤气风机方案,设计总产能510万t/a。分为三期进行建设,一期利用现有厂区东南角空地,建设6台炭化炉,配套建设鼓冷、脱硫、放散等设施。 一期6台炭化炉建设过程中,原一二、三系列保持正常运行。一期6台炭化炉投产后拆除原三系列炭化炉,在三系列旧址上建设二期12台炭化炉。二期12台炭化炉建设过程中,原一、二系列炭化炉和一期6台新建炭化炉正常运行。二期12台炭化炉投产后拆除原一系列炭化炉,在一系列旧址上选择合适位置建设三期12台炭化炉。三期12台炭化炉建设过程中,原二系列炭化炉、一期6台新建炭化炉和二期12台新建炭化炉正常运行。三期12台炭化炉投产后拆除原二系列炭化炉,在拆除空地上建设酚氨回收及污水处理装置。
工程投资:总投资251 135.15万元。一期新增建设投资68 831.15万元,二期新增建设投资69 707.56万元,三期新增建设投资112 596.44万元。
建设地点:伊吾县工业园区化工产业集中区新疆广汇煤炭清洁炼化有限责 任公司厂区内。
建设周期:计划建设周期为2025年1月~2030年12月。一期2025年6月~2026年9月;二期2026年3月~2027年11月;三期2028年4月~2030年12月。
