丹麦奥胡斯地热供暖项目调整实施方案
2025-05-29 11:56
收藏
丹麦地热开发商Innargi宣布调整奥胡斯市地热供暖项目计划,将原定7个供热厂缩减为3个。这一调整基于2023年完成的试验井数据,显示奥胡斯北部地区最适宜开发地热能。项目总产能仍将保持110兆瓦,满足该市约20%的供热需求。

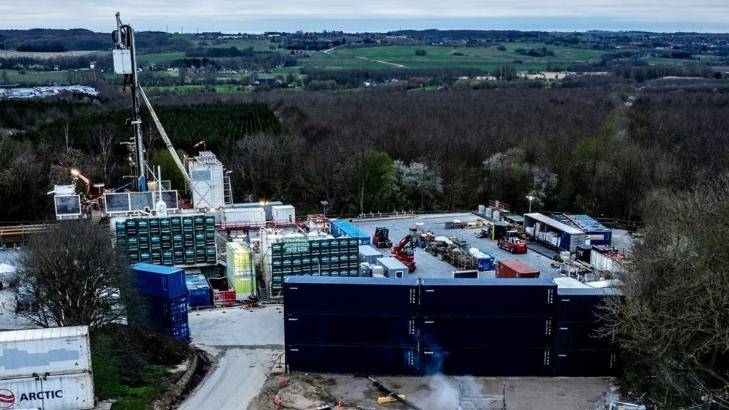

根据新方案,供热设施将集中在Skejbyvej、Bautavej和Halmstadgade三个地点。Innargi项目总监Sune Birk Kendrup表示:"地质分析表明北部地区最具开发潜力。我们与Kredsløb公司达成共识,优化了电厂布局。"Skejby供热厂已于2024年中开工,预计秋季投入运营。
Kredsløb公司业务发展主管Lasse Sørensen确认,整个系统仍计划在2029年全面投运。地热供暖项目满负荷运行时,可替代大量木质颗粒燃料供热。为完成新方案,2027年将在Skejby地区增钻两口地热井。
热泵技术进步及区域供热管网温度降低,使得通过更少供热厂实现相同供热目标成为可能。该地热供暖项目将显著提升奥胡斯市可再生能源在供热领域的占比。
